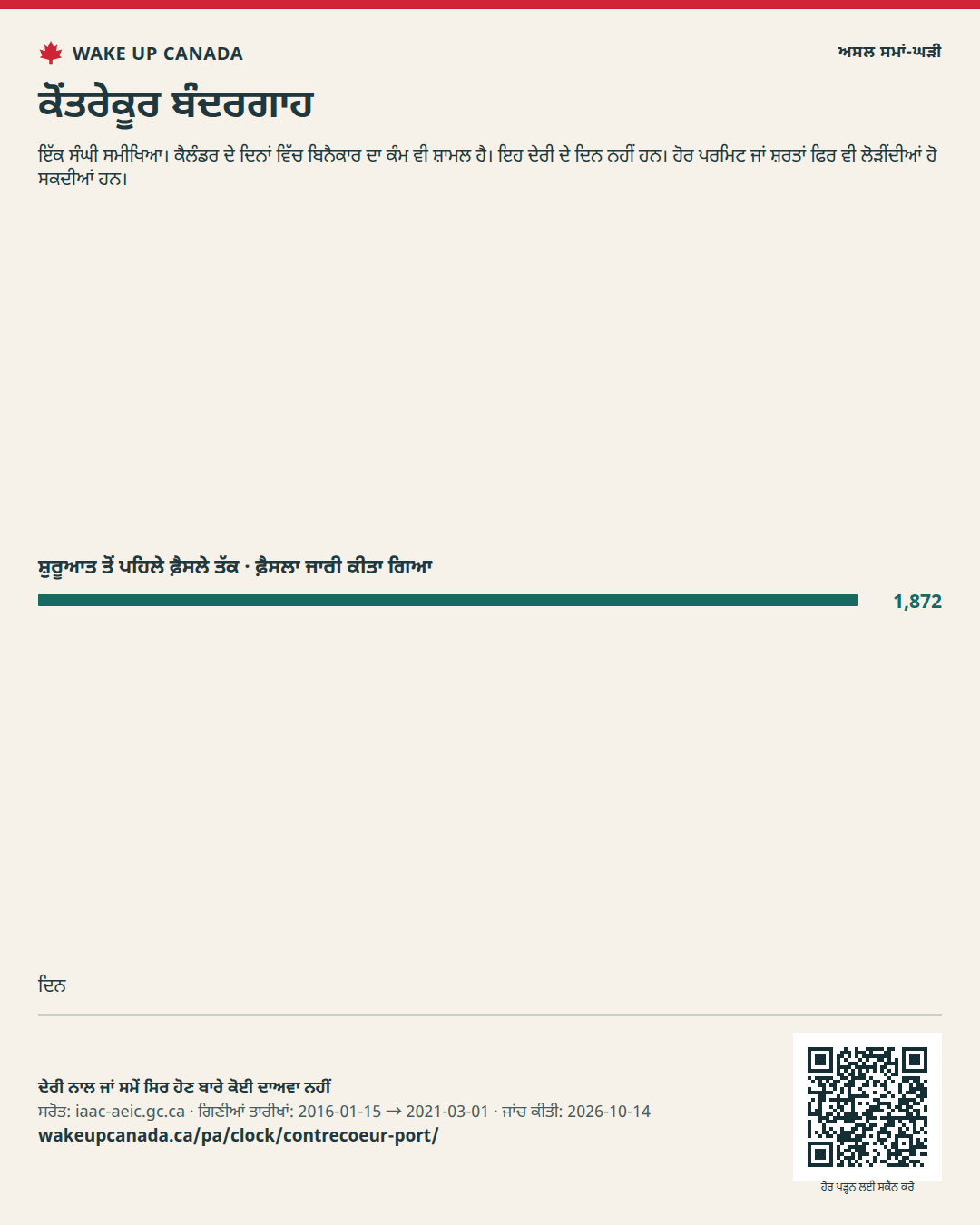

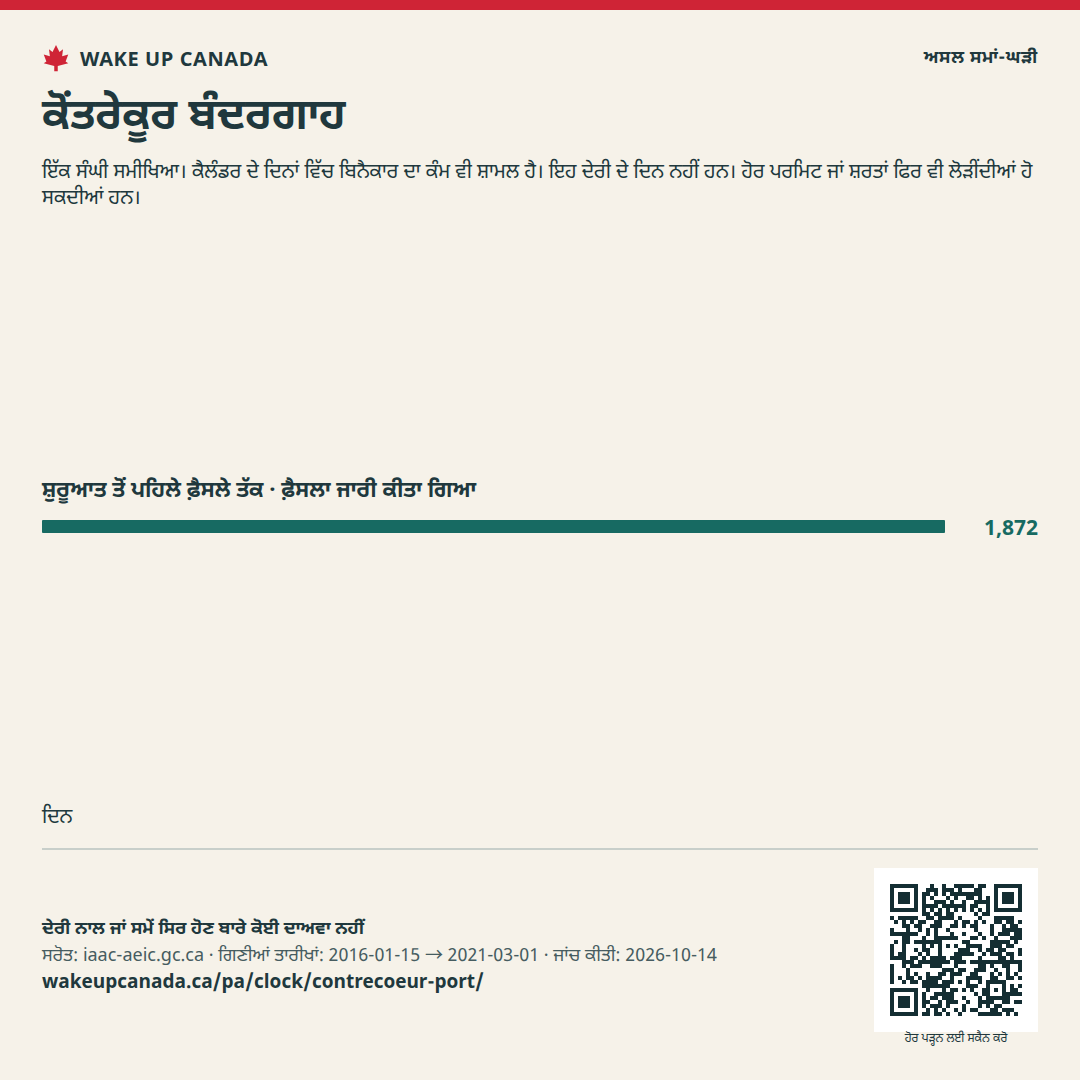

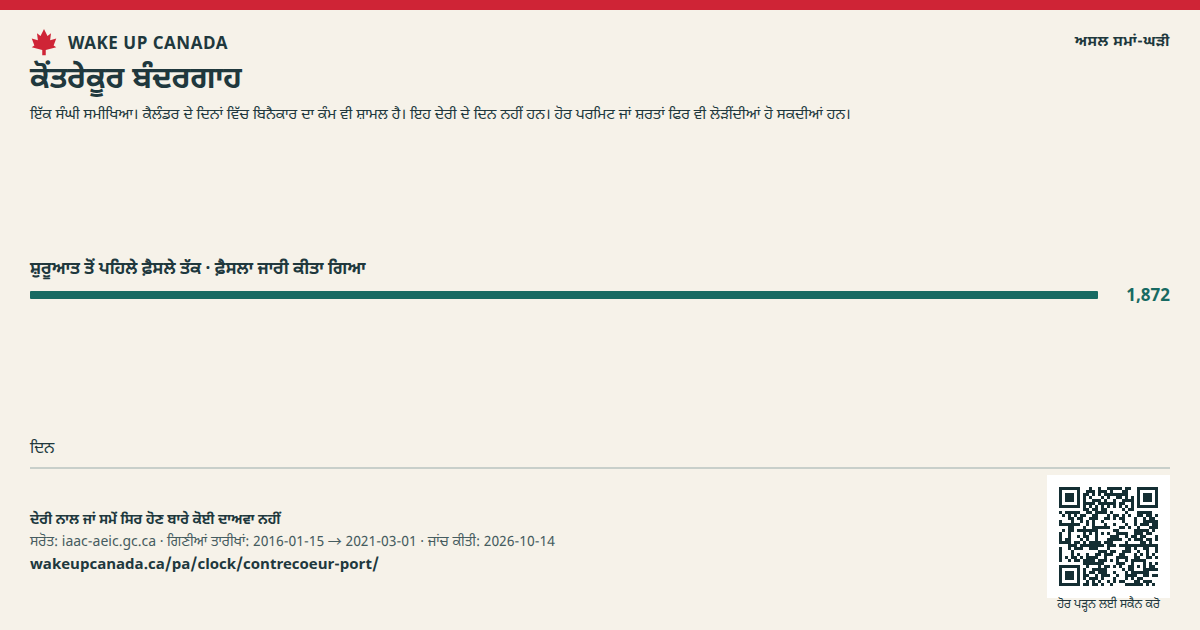

ਅਸਲ ਸਮਾਂ-ਘੜੀ · ਕਿਊਬੈਕ
ਕੋਂਤਰੇਕੂਰ ਬੰਦਰਗਾਹ
ਫ਼ੈਸਲਾ ਜਾਰੀ ਕੀਤਾ ਗਿਆ
ਜਾਂਚ ਕੀਤੀ: · ਇਹ ਇੱਕ ਤਾਰੀਖ਼ ਵਾਲੀ ਜਾਂਚ ਹੈ, ਲਗਾਤਾਰ ਅੱਪਡੇਟ ਹੋਣ ਵਾਲੀ ਜਾਣਕਾਰੀ ਨਹੀਂ।
ਕੈਲੰਡਰ ਦੇ ਦਿਨ
1,872ਦਿਨਸ਼ੁਰੂਆਤ ਤੋਂ ਪਹਿਲੇ ਫ਼ੈਸਲੇ ਤੱਕ
- ਰਿਕਾਰਡ ਦੀ ਸ਼ੁਰੂਆਤ
- ਗਿਣਤੀ ਦਾ ਅੰਤ
ਤਸਵੀਰ ਸਾਂਝੀ ਕਰੋ ਕੋਂਤਰੇਕੂਰ ਬੰਦਰਗਾਹ
WAKE UP CANADA
ਬਦਲਾਅ ਦੇ ਹੱਕ ਵਿੱਚ ਦਲੀਲ ਸਾਂਝੀ ਕਰੋ
ਕੋਂਤਰੇਕੂਰ ਬੰਦਰਗਾਹ
ਤਸਵੀਰ ਨਾਲ ਸਰੋਤ, ਤਾਰੀਖ ਅਤੇ ਨੋਟ ਵੀ ਰੱਖੋ।
ਜਾਂਚ ਕੀਤੀ:
ਖਾਤੇ ਦੀ ਲੋੜ ਨਹੀਂ। ਸਾਂਝਾ ਕਰਨ ਨਾਲ ਤੁਸੀਂ ਈਮੇਲ ਲਈ ਸਾਈਨ ਅੱਪ ਨਹੀਂ ਹੁੰਦੇ।
ਤਸਵੀਰ ਸੰਭਾਲੋ
ਜੇ ਤਸਵੀਰ ਨਵੀਂ ਟੈਬ ਵਿੱਚ ਖੁੱਲ੍ਹੇ, ਤਾਂ ਉਸ ਨੂੰ ਦਬਾ ਕੇ ਰੱਖੋ ਜਾਂ ਬ੍ਰਾਊਜ਼ਰ ਦਾ ਸੰਭਾਲਣ ਵਾਲਾ ਸਾਧਨ ਵਰਤੋ।
ਜਨਤਕ ਰਿਕਾਰਡ ਵਿੱਚ ਦਿੱਤੀਆਂ ਸਮਾਂ-ਘੜੀਆਂ
ਜਦੋਂ ਅਸੀਂ ਜਾਂਚ ਕੀਤੀ, ਏਜੰਸੀ ਨੇ ਹਰ ਪੜਾਅ ਲਈ ਇੰਨੇ ਦਿਨ ਗਿਣੇ ਸਨ। ਇਹ ਇੱਕੋ ਘੜੀ ਦੇ ਦਿਨ ਨਹੀਂ ਹਨ। ਅਸੀਂ ਹਰ ਰੁਕਾਵਟ ਜਾਂ ਕਾਨੂੰਨੀ ਤਬਦੀਲੀ ਦੀ ਜਾਂਚ ਨਹੀਂ ਕੀਤੀ।
ਇਸ ਪੜਾਅ ਲਈ ਦਿਨਾਂ ਦੀ ਗਿਣਤੀ ਦੀ ਪੁਸ਼ਟੀ ਨਹੀਂ ਹੋਈ. ਇਸ ਸਮੀਖਿਆ ਵਿੱਚ 2012 ਦਾ ਕਾਨੂੰਨ ਵਰਤਿਆ ਗਿਆ ਸੀ। ਮੌਜੂਦਾ ਪੜਾਅ ਦੀਆਂ ਸਮਾਂ-ਸੀਮਾਵਾਂ ਇਸ 'ਤੇ ਲਾਗੂ ਨਹੀਂ ਹੁੰਦੀਆਂ।
ਕੀ ਹੋਇਆ
- ਸਾਡੀ ਗਿਣਤੀ ਸ਼ੁਰੂ ਹੋਣ ਤੋਂ ਪਹਿਲਾਂ
ਪ੍ਰੋਜੈਕਟ ਦਾ ਪਹਿਲਾ ਸਾਰ ਜਮ੍ਹਾਂ ਕੀਤਾ ਗਿਆ
ਰਜਿਸਟਰੀ ਵਿੱਚ ਦਰਜ ਸ਼ੁਰੂਆਤੀ ਤਾਰੀਖ
ਅਧਿਐਨ ਦੇ ਅੰਤਿਮ ਨਿਯਮ ਜਾਰੀ ਕੀਤੇ ਗਏ
ਪ੍ਰਭਾਵ ਅਧਿਐਨ ਜਮ੍ਹਾਂ ਕੀਤਾ ਗਿਆ
ਪਹਿਲਾ ਫ਼ੈਸਲਾ ਜਾਰੀ ਕੀਤਾ ਗਿਆ
- ਸਾਡੀ ਗਿਣਤੀ ਮੁੱਕਣ ਤੋਂ ਬਾਅਦ
ਫ਼ੈਸਲਾ ਬਦਲਿਆ ਗਿਆ
- ਸਾਡੀ ਗਿਣਤੀ ਮੁੱਕਣ ਤੋਂ ਬਾਅਦ
ਹੋਰ ਤਬਦੀਲੀਆਂ ਦੀ ਸਮੀਖਿਆ ਜਾਰੀ ਹੈ
ਅੰਕੜਿਆਂ ਨੂੰ ਸਮਝਣ ਲਈ ਇਹ ਪੜ੍ਹੋ
- ਇਹ ਚੁਣੇ ਹੋਏ ਮਾਮਲੇ ਹਨ। ਇਨ੍ਹਾਂ ਦੀ ਵਰਤੋਂ ਸੂਬਿਆਂ ਜਾਂ ਸਾਰੇ ਪ੍ਰੋਜੈਕਟਾਂ ਦੀ ਦਰਜਾਬੰਦੀ ਲਈ ਨਾ ਕਰੋ।
- ਇਹ ਇੱਕ ਸੰਘੀ ਸਮੀਖਿਆ ਦਾ ਰਿਕਾਰਡ ਰੱਖਦਾ ਹੈ। ਇਸ ਵਿੱਚ ਹਰ ਪਰਮਿਟ, ਅਦਾਲਤੀ ਕੇਸ ਜਾਂ ਕੰਮ ਦੀ ਸ਼ੁਰੂਆਤ ਸ਼ਾਮਲ ਨਹੀਂ ਹੈ।
- ਕੈਲੰਡਰ ਦੇ ਦਿਨਾਂ ਵਿੱਚ ਬਿਨੈਕਾਰ ਦਾ ਕੰਮ ਵੀ ਸ਼ਾਮਲ ਹੈ। ਇਹ ਸਾਰੇ ਦਿਨ ਸਰਕਾਰੀ ਸਮੀਖਿਆ ਦੇ ਨਹੀਂ ਹਨ।
- ਅਸੀਂ ਕਾਨੂੰਨੀ ਸਮਾਂ-ਸੀਮਾਵਾਂ, ਰੁਕਾਵਟਾਂ ਅਤੇ ਵਾਧਿਆਂ ਦੀ ਪੂਰੀ ਜਾਂਚ ਨਹੀਂ ਕੀਤੀ। ਅਸੀਂ ਇਸ ਸਮੀਖਿਆ ਨੂੰ ਦੇਰੀ ਨਾਲ ਹੋਈ ਨਹੀਂ ਕਹਿੰਦੇ।
- ਇਸ ਸਮੀਖਿਆ ਵਿੱਚ 2012 ਦਾ ਕਾਨੂੰਨ ਵਰਤਿਆ ਗਿਆ ਸੀ। ਮੌਜੂਦਾ ਪੜਾਅ ਦੀਆਂ ਸਮਾਂ-ਸੀਮਾਵਾਂ ਇਸ 'ਤੇ ਲਾਗੂ ਨਹੀਂ ਹੁੰਦੀਆਂ।
- ਪਹਿਲਾ ਫ਼ੈਸਲਾ 2021 ਵਿੱਚ ਹੋਇਆ ਸੀ। ਬਾਅਦ ਦੀਆਂ ਤਬਦੀਲੀਆਂ ਨਾਲ ਪਹਿਲੀ ਸਮੀਖਿਆ ਦੀ ਘੜੀ ਮੁੜ ਸ਼ੁਰੂ ਜਾਂ ਲੰਮੀ ਨਹੀਂ ਹੁੰਦੀ।
- ਕੁਝ ਫ਼ਾਈਲਾਂ ਰਜਿਸਟਰੀ ਦੀ ਸ਼ੁਰੂਆਤੀ ਤਾਰੀਖ ਤੋਂ ਪਹਿਲਾਂ ਪੋਸਟ ਕੀਤੀਆਂ ਗਈਆਂ ਸਨ। ਸਾਡਾ ਕੈਲੰਡਰ ਦਰਜ ਕੀਤੀ ਰਜਿਸਟਰੀ ਤਾਰੀਖ ਤੋਂ ਸ਼ੁਰੂ ਹੁੰਦਾ ਹੈ।
ਫ਼ੈਸਲੇ ਨਾਲ ਇਸ ਪਹਿਲੀ ਸਮੀਖਿਆ ਦੀ ਸਮਾਂ-ਘੜੀ ਮੁੱਕ ਜਾਂਦੀ ਹੈ। ਹੋਰ ਪਰਮਿਟ ਜਾਂ ਸ਼ਰਤਾਂ ਫਿਰ ਵੀ ਲੋੜੀਂਦੀਆਂ ਹੋ ਸਕਦੀਆਂ ਹਨ। ਕਿਸੇ ਪ੍ਰੋਜੈਕਟ ਨੂੰ ਸੂਚੀ ਵਿੱਚ ਪਾਉਣ ਦਾ ਮਤਲਬ ਇਹ ਨਹੀਂ ਕਿ ਅਸੀਂ ਉਸ ਦਾ ਸਮਰਥਨ ਕਰਦੇ ਹਾਂ।
ਅਸਲ ਸਮਾਂ-ਘੜੀ
ਅਸੀਂ ਕੀ ਚਾਹੁੰਦੇ ਹਾਂ
ਹਰ ਪੜਾਅ ਸਾਫ਼ ਦੱਸੋ। ਦੱਸੋ ਕਿ ਅਗਲਾ ਕਦਮ ਕਿਸ ਨੇ ਚੁੱਕਣਾ ਹੈ। ਹਰ ਰੁਕਾਵਟ ਦਾ ਕਾਰਨ ਸਮਝਾਓ। ਨੁਕਸਾਨ ਤੋਂ ਬਚਾਅ ਅਤੇ ਹੱਕਾਂ ਲਈ ਮਜ਼ਬੂਤ ਨਿਯਮ ਰੱਖੋ।
ਸਾਫ਼ ਸਮਾਂ-ਸੀਮਾ ਲਈ ਸਾਡੀ ਦਲੀਲ ਪੜ੍ਹੋ ↗- ਹਰ ਪ੍ਰੋਜੈਕਟ ਲਈ ਇੱਕ ਸਾਫ਼ ਰਿਕਾਰਡ ਜਾਰੀ ਕਰੋ।
- ਦੱਸੋ ਕਿ ਅਗਲਾ ਕਦਮ ਕਿਸ ਨੇ ਅਤੇ ਕਦੋਂ ਚੁੱਕਣਾ ਹੈ।
- ਹਰ ਰੁਕਾਵਟ, ਉਸ ਦਾ ਕਾਰਨ ਅਤੇ ਉਸ ਦੀ ਮੰਗ ਕਰਨ ਵਾਲੇ ਦਾ ਨਾਂ ਦਿਓ।
- ਫ਼ੈਸਲੇ ਅਤੇ ਉਨ੍ਹਾਂ ਦੇ ਕਾਰਨ ਸਮੇਂ ਸਿਰ ਜਾਰੀ ਕਰੋ। ਲੋਕਾਂ ਦੀ ਰਾਏ ਅਤੇ ਆਦਿਵਾਸੀ ਲੋਕਾਂ ਦੇ ਹੱਕ ਕਾਇਮ ਰੱਖੋ।
ਅਸੀਂ ਗਿਣਤੀ ਕਿਵੇਂ ਕਰਦੇ ਹਾਂ
- ਅਸੀਂ ਸੰਘੀ ਰਜਿਸਟਰੀ ਦੀ ਸ਼ੁਰੂਆਤੀ ਤਾਰੀਖ ਵਰਤਦੇ ਹਾਂ, ਪ੍ਰੋਜੈਕਟ ਦੇ ਪਹਿਲੇ ਵਿਚਾਰ ਦੀ ਤਾਰੀਖ ਨਹੀਂ। ਇਸ ਤੋਂ ਪਹਿਲਾਂ ਦੀਆਂ ਫ਼ਾਈਲਾਂ ਹੋ ਸਕਦੀਆਂ ਹਨ।
- ਅਸੀਂ ਪਹਿਲੇ ਫ਼ੈਸਲੇ ਜਾਂ ਸਮੀਖਿਆ ਦੇ ਅੰਤ ਤੱਕ ਗਿਣਦੇ ਹਾਂ। ਬਾਅਦ ਦੇ ਬਦਲਾਅ ਵੱਖਰੀਆਂ ਘਟਨਾਵਾਂ ਵਜੋਂ ਦਰਜ ਹੁੰਦੇ ਹਨ।
- ਅਸੀਂ ਹਰ ਸਮੀਖਿਆ ਲਈ ਵਰਤਿਆ ਕਾਨੂੰਨ ਦਿਖਾਉਂਦੇ ਹਾਂ। ਪੁਰਾਣੇ ਕਾਨੂੰਨ ਨੂੰ ਅੱਜ ਦੇ ਨਿਯਮਾਂ ਨਾਲ ਨਹੀਂ ਪਰਖਿਆ ਜਾ ਸਕਦਾ।
- ਲੰਮੀ ਉਡੀਕ ਇਸ ਗੱਲ ਦਾ ਸਬੂਤ ਨਹੀਂ ਕਿ ਏਜੰਸੀ ਨੇ ਦੇਰੀ ਕੀਤੀ। ਬਿਨੈਕਾਰ ਹਾਲੇ ਵੀ ਅਧਿਐਨ ਕਰ ਰਿਹਾ ਹੋ ਸਕਦਾ ਹੈ।
- ਅਸੀਂ ਪੜਾਅਾਂ ਦੀਆਂ ਸਮਾਂ-ਘੜੀਆਂ ਨੂੰ ਜੋੜਦੇ ਨਹੀਂ ਹਾਂ। ਉਨ੍ਹਾਂ ਦੇ ਨਿਯਮ, ਸ਼ੁਰੂਆਤੀ ਬਿੰਦੂ ਅਤੇ ਰੁਕਾਵਟਾਂ ਵੱਖਰੀਆਂ ਹੋ ਸਕਦੀਆਂ ਹਨ।
- ਅਸੀਂ ਦੇਰੀ ਦੀ ਲਾਗਤ ਦਾ ਹਿਸਾਬ ਨਹੀਂ ਲਾਇਆ। ਇਨ੍ਹਾਂ ਛੇ ਮਾਮਲਿਆਂ ਤੋਂ ਇਹ ਨਹੀਂ ਪਤਾ ਲੱਗ ਸਕਦਾ ਕਿ ਸਾਰੇ ਪ੍ਰੋਜੈਕਟਾਂ ਵਿੱਚੋਂ ਕਿੰਨੇ ਦੇਰੀ ਨਾਲ ਹਨ।
ਅਸੀਂ ਇਨ੍ਹਾਂ ਸਾਰੇ ਪ੍ਰੋਜੈਕਟਾਂ ਉੱਤੇ ਦੋ ਸਾਲਾਂ ਦਾ ਇੱਕੋ ਵਾਅਦਾ ਲਾਗੂ ਨਹੀਂ ਕਰਦੇ। ਕਿਸੇ ਪ੍ਰੋਜੈਕਟ ਨੂੰ ਸੂਚੀ ਵਿੱਚ ਪਾਉਣ ਦਾ ਮਤਲਬ ਇਹ ਨਹੀਂ ਕਿ ਅਸੀਂ ਉਸ ਦਾ ਸਮਰਥਨ ਕਰਦੇ ਹਾਂ।
ਸਰੋਤ
- Contrecœur Port Terminal Expansion Project — Canadian Impact Assessment Registry ↗ਅੰਗਰੇਜ਼ੀ ਵਿੱਚ ਸਰੋਤ ਦਸਤਾਵੇਜ਼
