← 所有計畫的時鐘

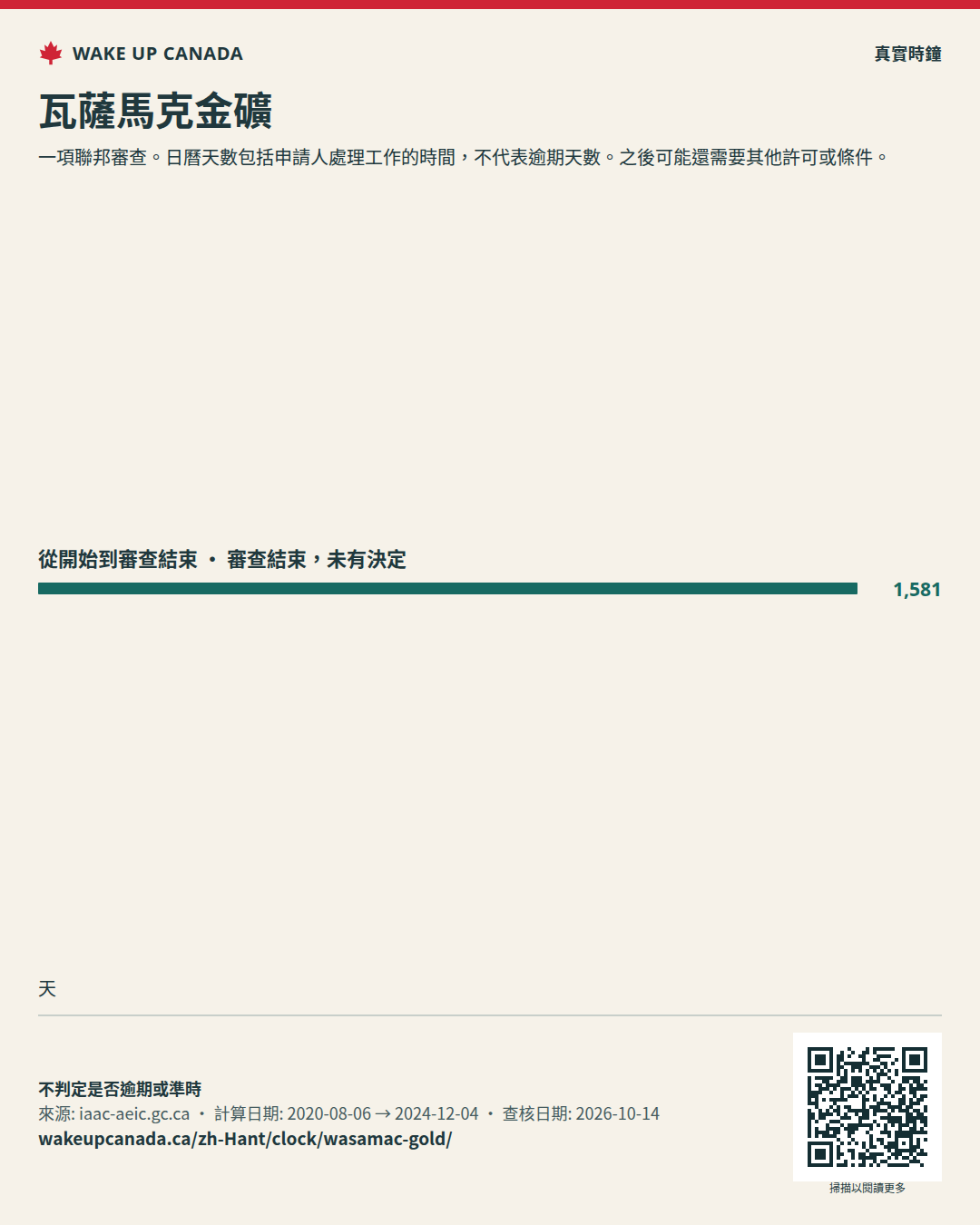

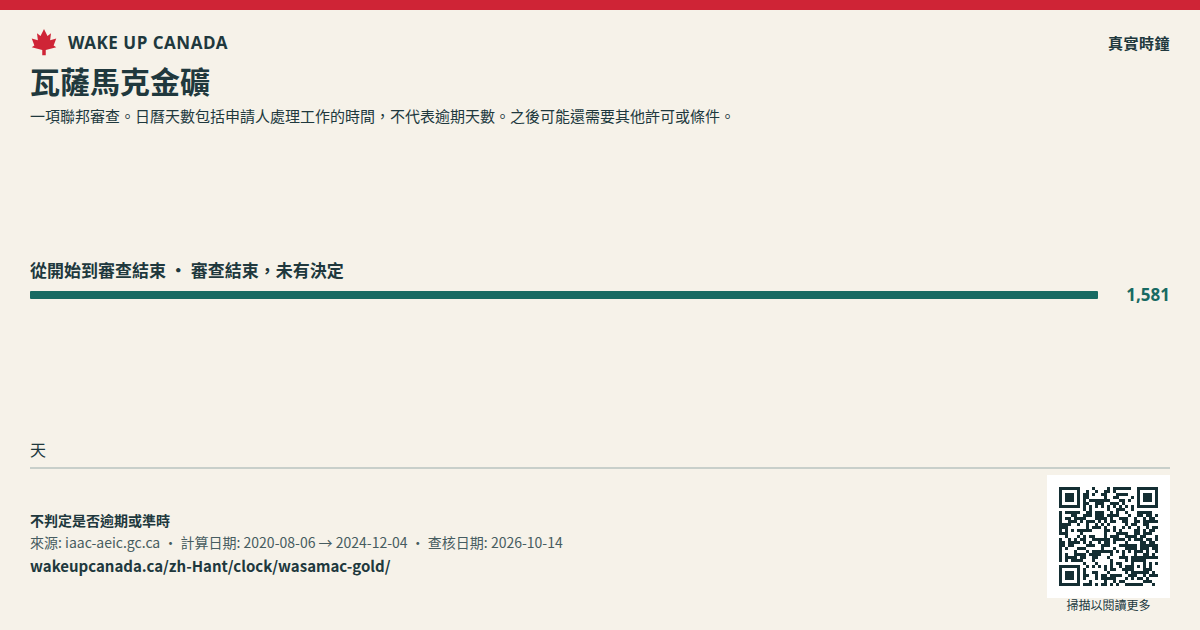

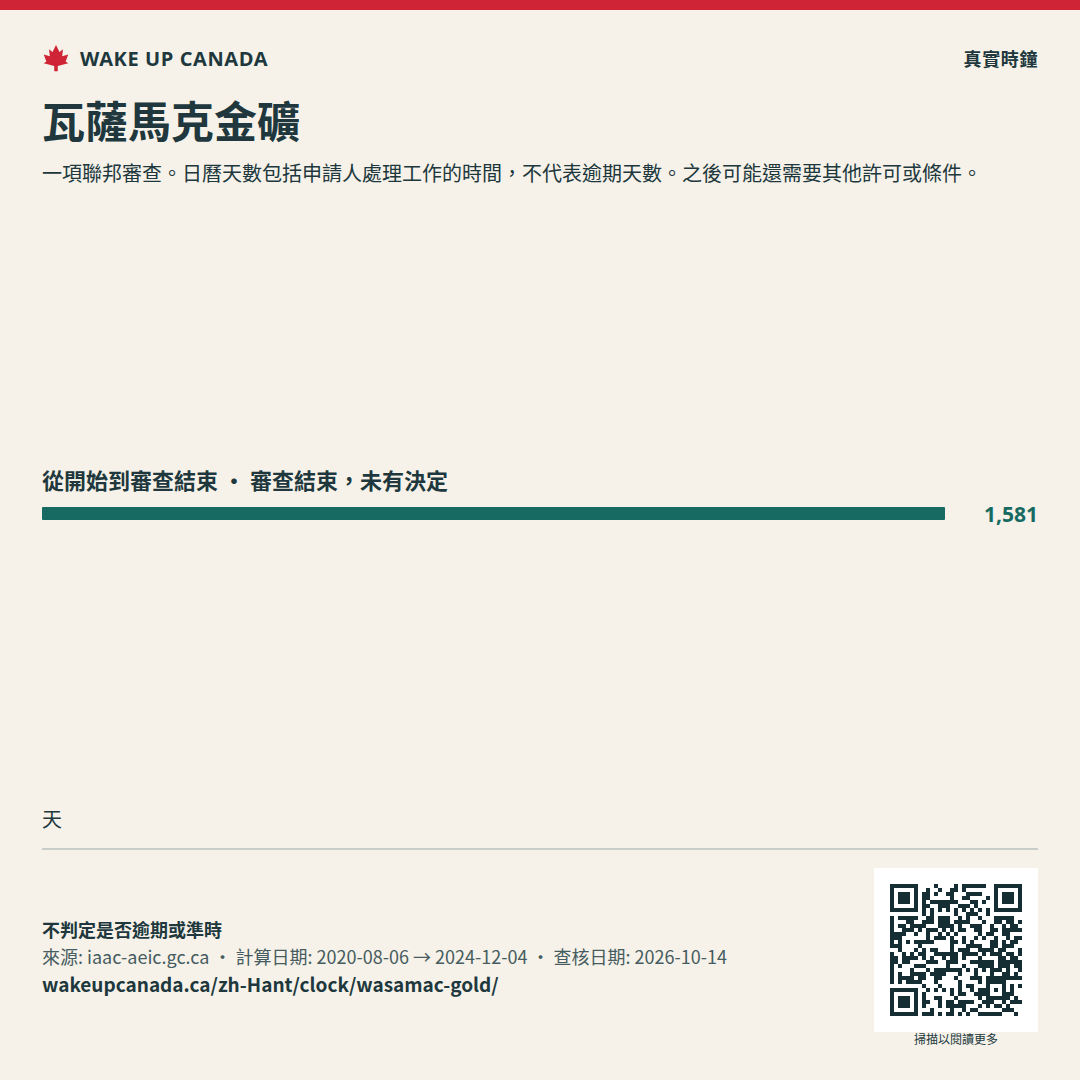

日曆天數
1,581天從開始到審查結束
- 紀錄開始日期
- 計算截止日期
分享圖片 ↗瓦薩馬克金礦
公開紀錄上的時程
這是我們查詢時,機構為各階段計算的天數。這些天數不是同一個計時方式。我們沒有查核每次暫停或法律變更。

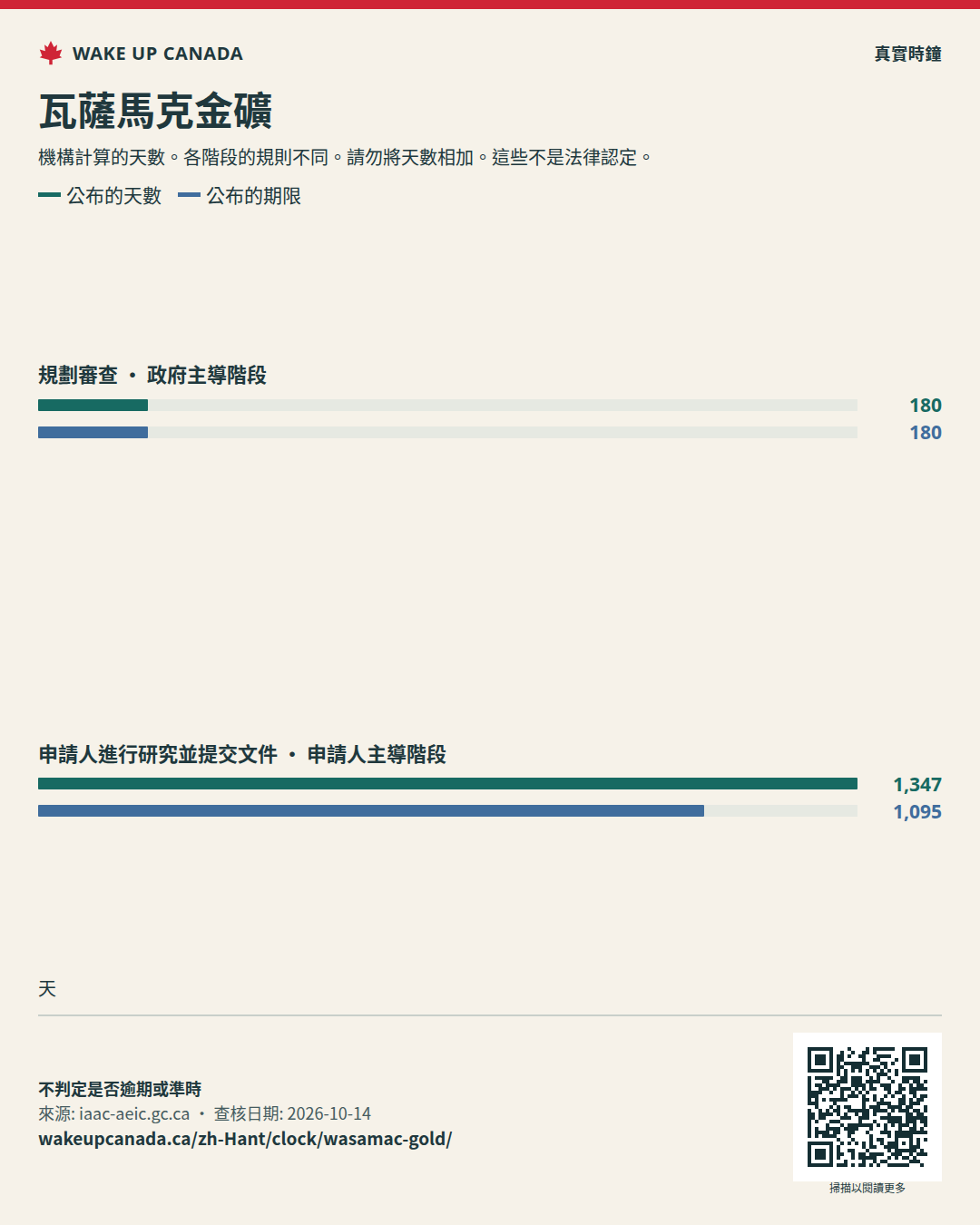

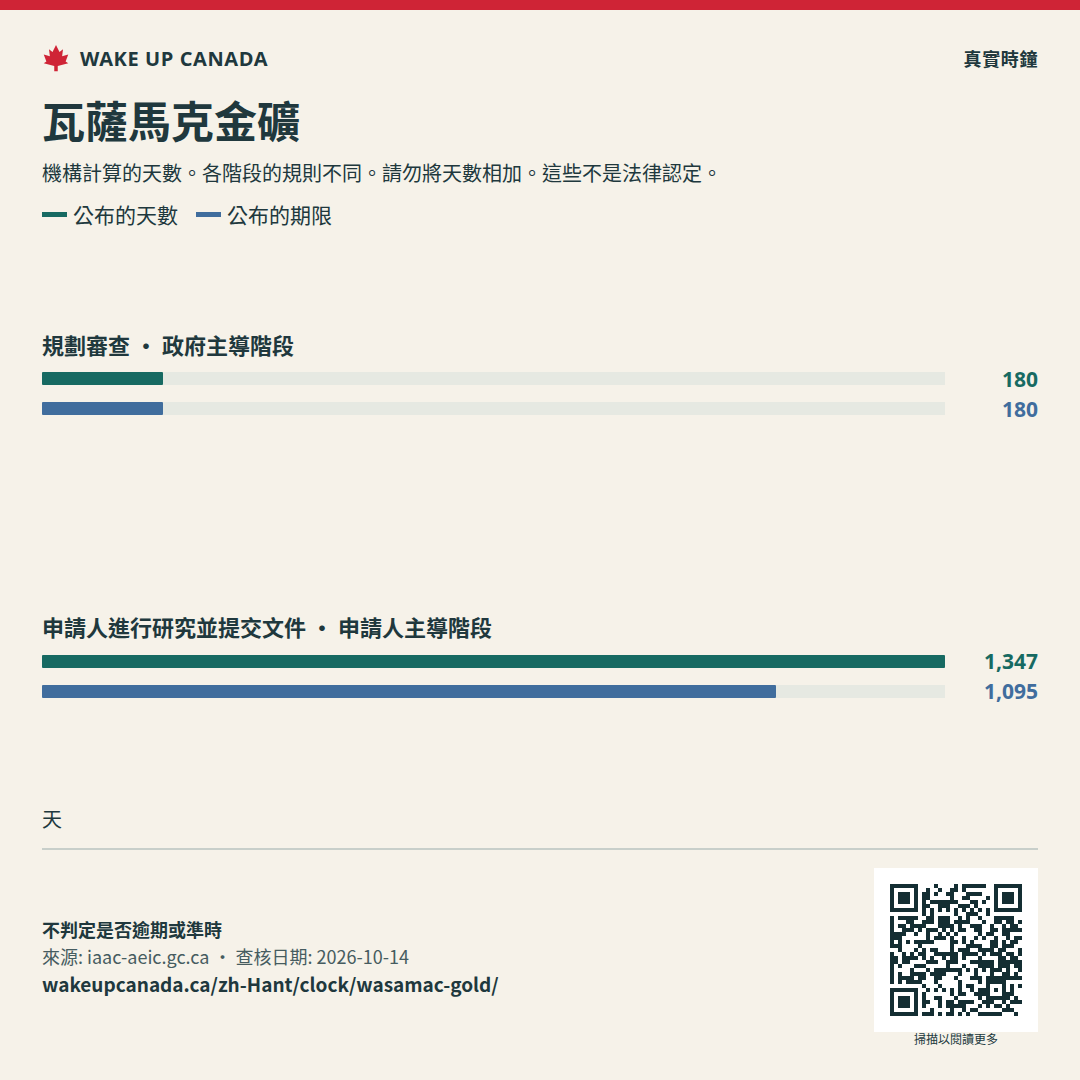

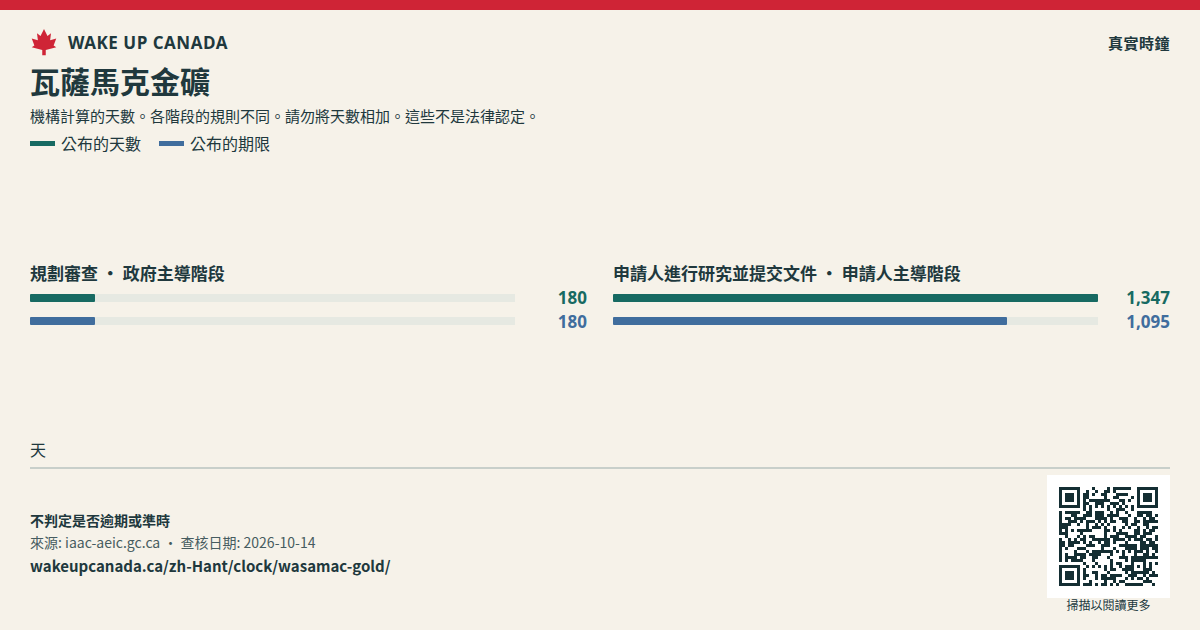

政府主導階段
規劃審查
已完成
- 公布的天數
- 180 天
- 公布的期限
- 180 天
來源 ↗申請人主導階段
申請人進行研究並提交文件
已結束
- 公布的天數
- 1,347 天
- 公布的期限
- 1,095 天
來源 ↗請勿將這些階段的天數相加。各階段的規則和起算點不同。 不判定是否逾期或準時.
分享圖片 ↗公開紀錄上的時程
發生了什麼事
閱讀數字時請留意
- 這些個案是經挑選的樣本。不要用它們來比較各省或所有項目。
- 這項追蹤只涵蓋一項聯邦審查,不包括所有許可、法庭案件或工程開工。
- 日曆日包括申請人所做的工作,並非全都是政府審查的日子。
- 我們未有核查所有法定時限、暫停和延期。我們不會把這項審查標示為逾期。
- 登記冊指出,申請人未有在限期內提交所需文件。這不能證明機構工作緩慢。
- 請勿將這些階段的天數相加。各階段的規則和起算點不同。
- 有些文件在登記冊所列的開始日期之前已公布。我們從所列的登記冊日期開始計算日曆日。
作出決定後,這次初步審查的時鐘就結束。之後可能還需要其他許可或條件。 列出某項計畫,不代表我們支持它。
- 為每項計畫公布一份清楚的紀錄。
- 說明下一步由誰負責,以及期限是何時。
- 列出每次暫停、原因,以及提出暫停要求的人。
- 按時公布決定和理由。保留公眾意見的機會,並尊重原住民權利。
我們如何計算
- 我們使用聯邦登記資料上的開始日期,不是計畫最初提出的日期。可能還有更早的文件。
- 我們算到首次作出決定或審查結束為止。之後的變更會另列為事件。
- 我們會列出每次審查適用的法律。不能用今天的規則評判舊法律下的審查。
- 等待時間長,不代表機關延誤。申請人可能還在進行研究。
- 我們不會把各階段的時鐘相加。它們的規則、起算點和暫停時間可能不同。
- 我們沒有估算延誤的成本。這六個案例無法說明所有計畫中有多少比例逾期。
我們不會對所有這些計畫都套用同一個兩年承諾。 列出某項計畫,不代表我們支持它。
