Die Zeitangaben in den öffentlichen Unterlagen

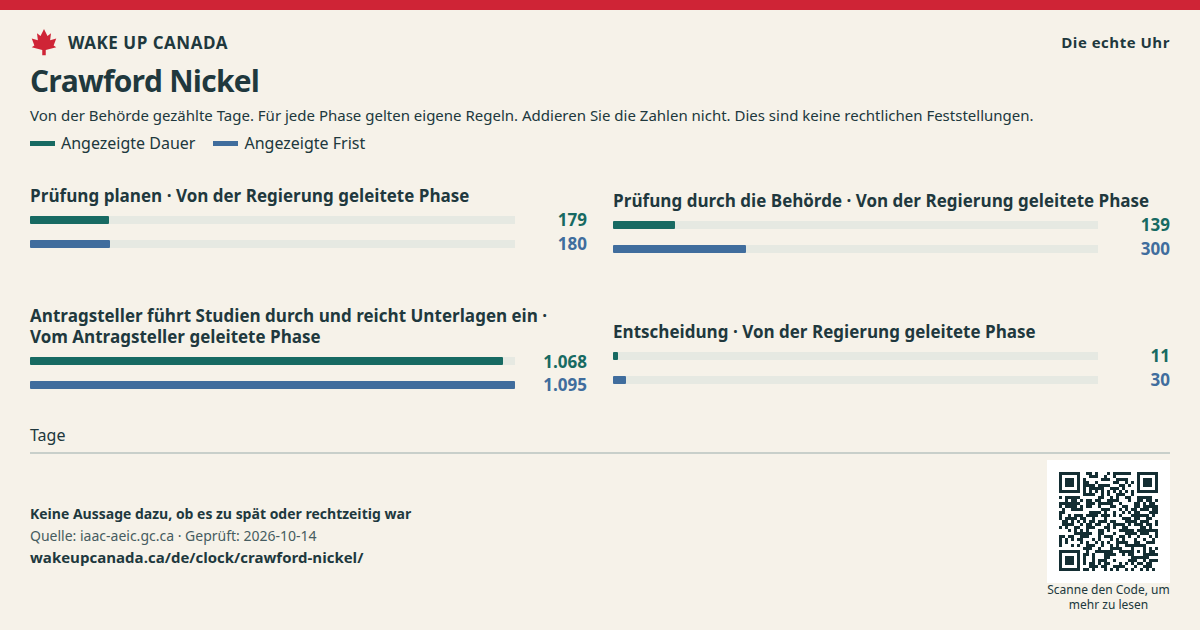

Das sind die Tage, die die Behörde für jede Phase gezählt hatte, als wir nachsahen. Sie bilden keine einheitliche Zeitspanne. Wir haben nicht jede Unterbrechung oder Gesetzesänderung geprüft.
Addieren Sie die Tageszahlen dieser Phasen nicht. Ihre Regeln und Startpunkte unterscheiden sich. Keine Aussage dazu, ob es zu spät oder rechtzeitig war.
Bild teilen ↗Die Zeitangaben in den öffentlichen Unterlagen
Diese Fälle sind eine ausgewählte Stichprobe. Verwenden Sie sie nicht, um Provinzen oder alle Projekte zu vergleichen.
Hier wird eine Prüfung auf Bundesebene erfasst. Nicht erfasst werden alle Genehmigungen, Gerichtsverfahren oder Arbeitsbeginne.
Die Kalendertage umfassen auch die Arbeit des Antragstellers. Sie sind nicht alle Tage, an denen die Regierung prüft.
Wir haben nicht alle gesetzlichen Fristen, Unterbrechungen und Verlängerungen geprüft. Wir bezeichnen diese Prüfung nicht als verspätet.
Addieren Sie die Tageszahlen dieser Phasen nicht. Ihre Regeln und Startpunkte unterscheiden sich.
Mit einer Entscheidung endet die erste Prüfungsfrist. Weitere Genehmigungen oder Auflagen können noch nötig sein. Ein Projekt aufzulisten bedeutet nicht, dass wir es unterstützen.
Die echte Uhr
Was wir wollen
Machen Sie jede Phase klar. Sagen Sie, wer als Nächstes handeln muss. Erklären Sie jede Pause. Schützen Sie Menschen weiterhin wirksam vor Schaden und wahren Sie ihre Rechte.
Veröffentlichen Sie für jedes Projekt einen klaren Eintrag.
Zeigen Sie, wer als Nächstes handeln muss und bis wann.
Führen Sie jede Pause auf, nennen Sie den Grund und sagen Sie, wer sie beantragt hat.
Veröffentlichen Sie Entscheidungen und Begründungen rechtzeitig. Ermöglichen Sie weiterhin die Beteiligung der Öffentlichkeit und achten Sie die Rechte der indigenen Bevölkerung.
So zählen wir
Wir verwenden das Startdatum im Bundesregister, nicht den Zeitpunkt der ersten Projektidee. Frühere Unterlagen können vorhanden sein.
Wir zählen bis zur ersten Entscheidung oder bis zum Ende der Prüfung. Spätere Änderungen werden als eigene Ereignisse erfasst.
Wir zeigen, welches Gesetz für jede Prüfung galt. Ein älteres Gesetz kann nicht nach den heutigen Regeln beurteilt werden.
Eine lange Wartezeit beweist nicht, dass die Behörde die Verzögerung verursacht hat. Die antragstellende Person oder Organisation arbeitet vielleicht noch an Studien.
Wir addieren die Phasenzeiten nicht. Ihre Regeln, Startpunkte und Pausen können sich unterscheiden.
Wir haben die Kosten der Verzögerung nicht berechnet. Diese sechs Fälle zeigen nicht, welcher Anteil aller Projekte verspätet ist.
Wir wenden nicht auf alle diese Projekte dieselbe Frist von zwei Jahren an. Ein Projekt aufzulisten bedeutet nicht, dass wir es unterstützen.
