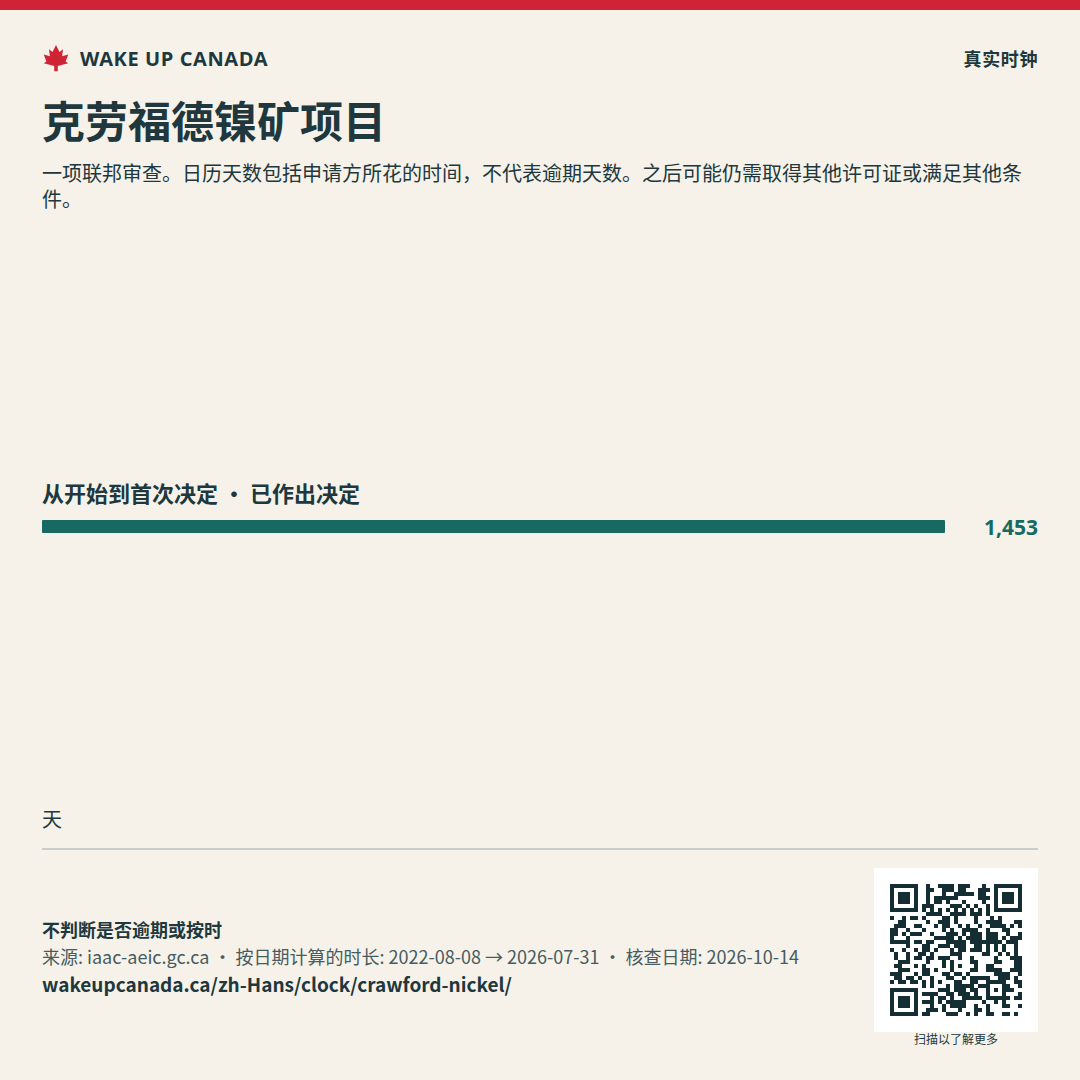

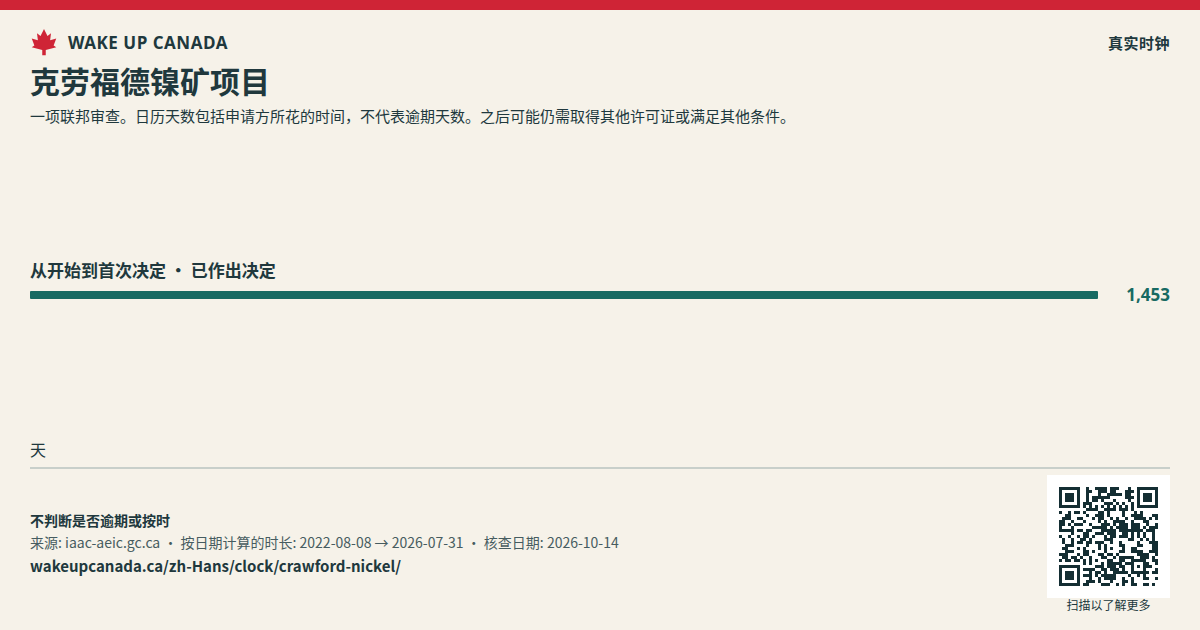

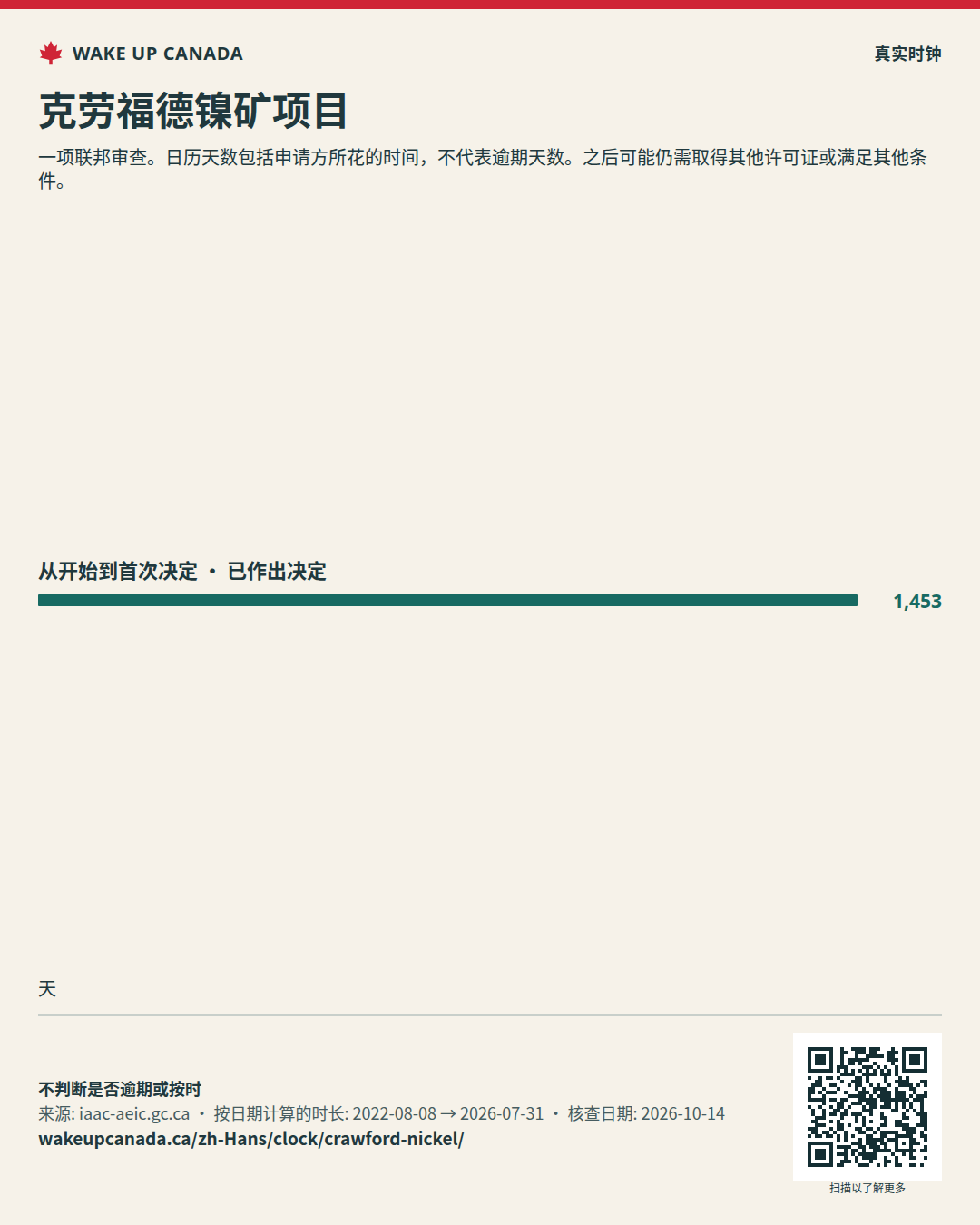

← 所有项目的计时
日历天数
1,453天从开始到首次决定
- 记录中的开始日期
- 计时截止日期

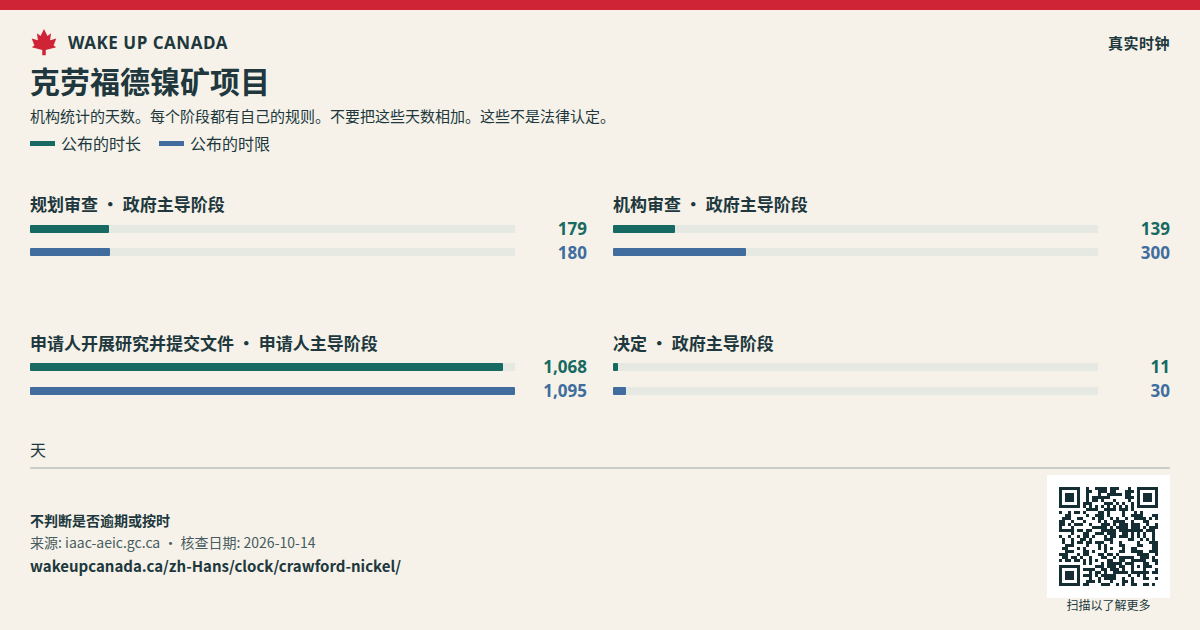

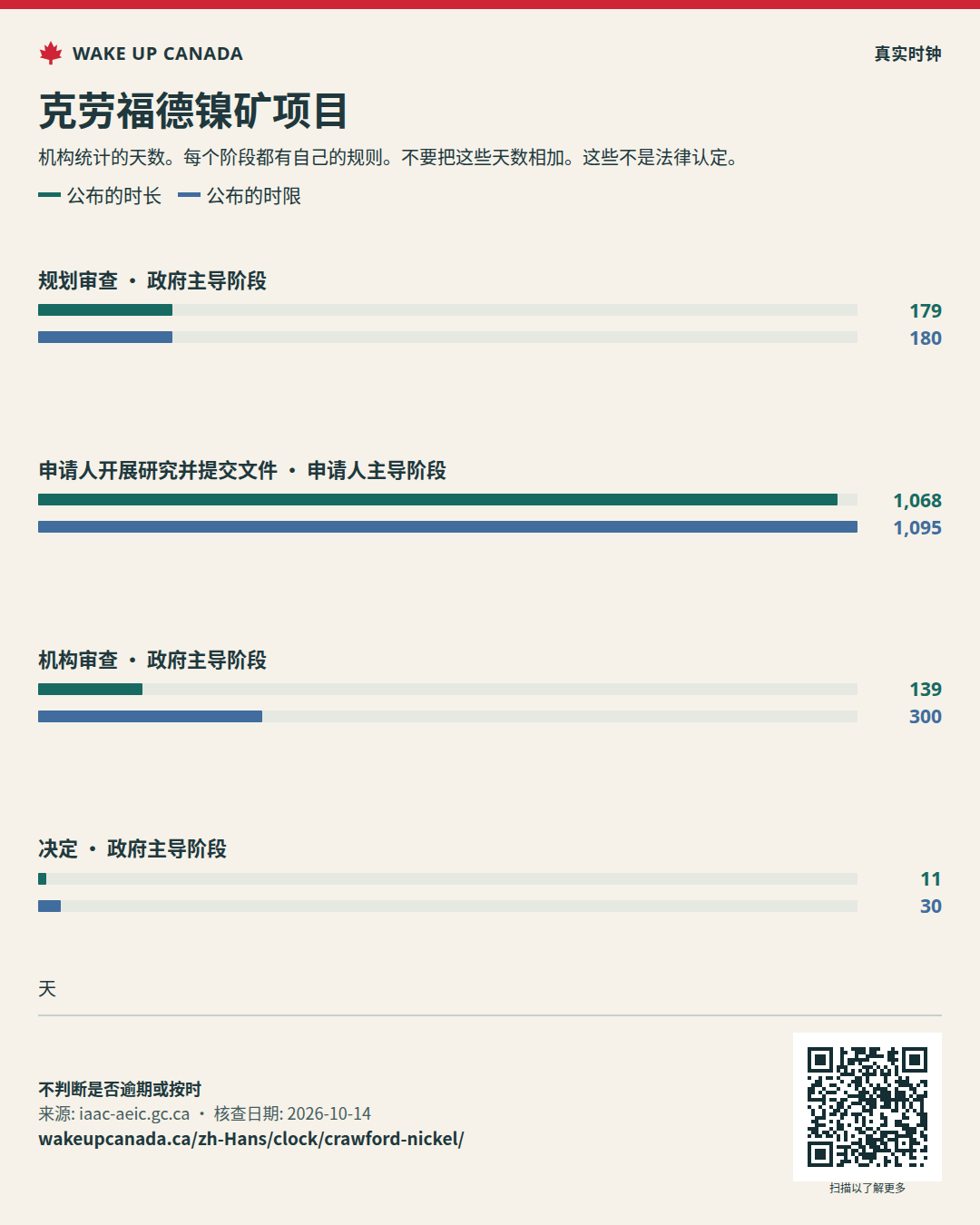

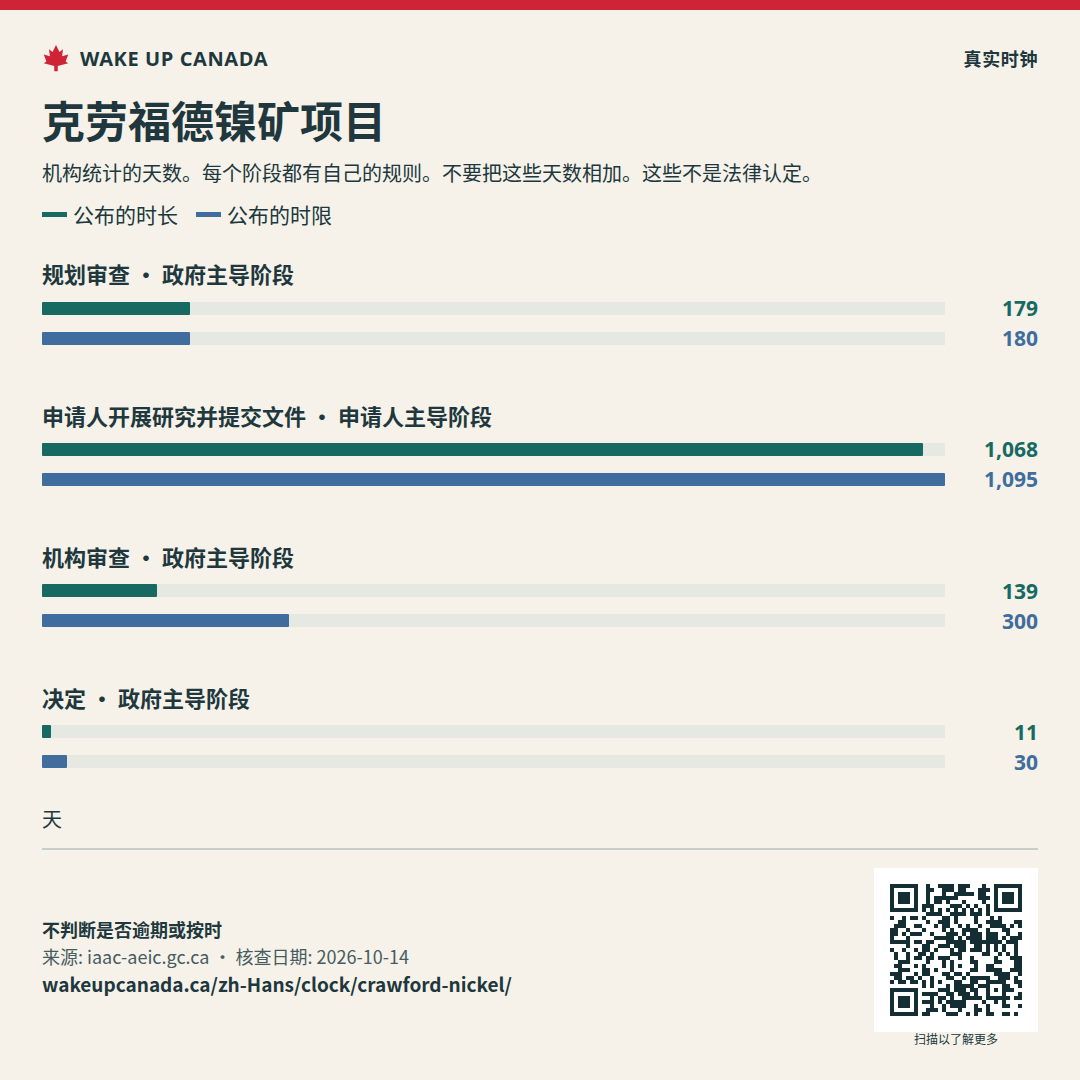

分享图片 ↗克劳福德镍矿项目
公开记录中的各阶段时长
这是我们核查时机构为各阶段统计的天数。它们不是同一套计时方式。我们没有核查每次暂停或法律变更。
政府主导阶段
规划审查
已完成
- 公布的时长
- 179 天
- 公布的时限
- 180 天
来源 ↗申请人主导阶段
申请人开展研究并提交文件
已完成
- 公布的时长
- 1,068 天
- 公布的时限
- 1,095 天
来源 ↗政府主导阶段
机构审查
已完成
- 公布的时长
- 139 天
- 公布的时限
- 300 天
来源 ↗政府主导阶段
决定
已完成
- 公布的时长
- 11 天
- 公布的时限
- 30 天
来源 ↗不要把这些阶段的天数相加。各阶段的规则和起算点不同。 不判断是否逾期或按时.
分享图片 ↗公开记录中的各阶段时长
发生了什么
结合数字阅读
- 这些案例是经过挑选的样本。不要用它们来给各省或所有项目排名。
- 这里追踪的是一次联邦审查,不包括所有许可证、法院案件或开工情况。
- 日历天数包括申请人所用的时间,并非全是政府审查的时间。
- 我们尚未核查所有法定时限、暂停和延期情况。我们不会将这次审查标为逾期。
- 不要把这些阶段的天数相加。各阶段的规则和起算点不同。
作出决定后,这次初步审查的计时就结束了。之后可能仍需取得其他许可证或满足其他条件。 列出某个项目不代表我们支持它。
- 为每个项目发布一份清晰的记录。
- 说明下一步由谁负责,以及截止日期。
- 列出每次暂停、暂停原因和提出暂停的一方。
- 及时公布决定和理由。保留公众参与和原住民权利。
我们的计算方法
- 我们使用联邦登记册中的开始日期,不使用项目最初提出的日期。可能存在更早的文件。
- 我们在首次作出决定或审查结束时停止计时。之后的变化会单独记录。
- 我们会说明每次审查适用的法律。不能用今天的规则评判旧法律下的审查。
- 等待时间长不代表机构延误。申请方可能还在进行研究。
- 我们不会把各阶段的时长相加。它们的规则、起始点和暂停情况可能不同。
- 我们没有估算延误的成本。这六个案例无法说明所有项目中有多少逾期。
我们不会把两年期限的承诺套用到所有这些项目上。 列出某个项目不代表我们支持它。
