核查日期:

真实时钟

大型项目需要明确的规则和公平的时间安排。查看每项审查何时开始、发生了什么,以及还缺少什么。

这第一批案例包括四个省的六个项目。这是选取的样本,不是对加拿大的评分。

这是截至某个日期的核查结果,不是实时信息。 列出某个项目不代表我们支持它。

日历天数

日历天数包括申请人所用的时间,并非全是政府审查的时间。 不判断是否逾期或按时.

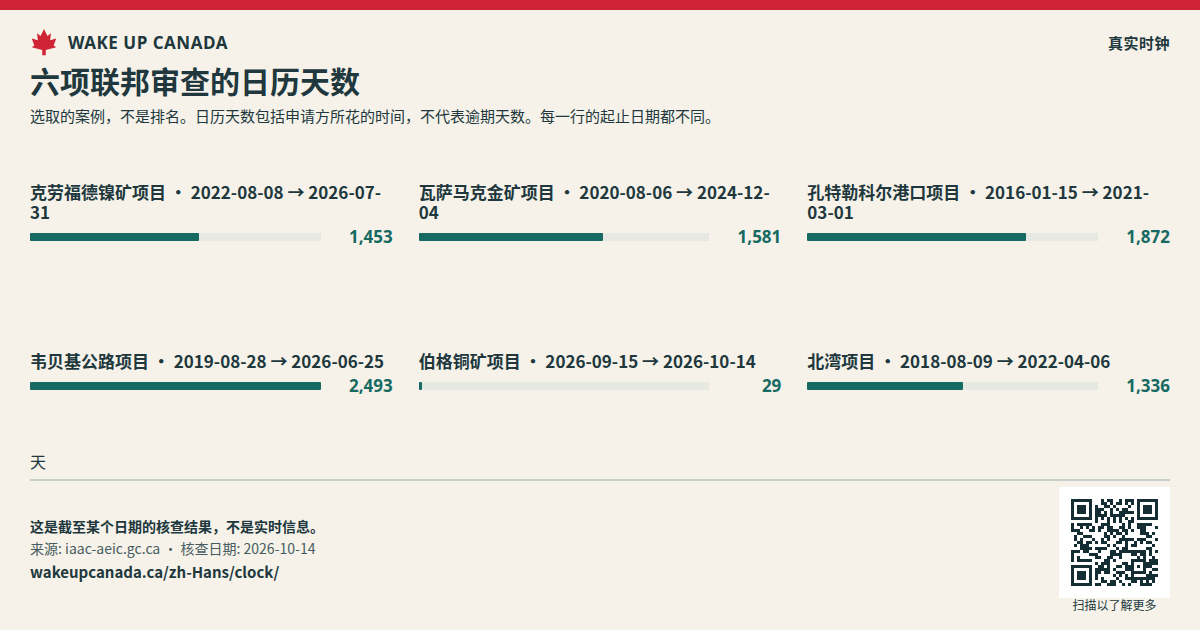

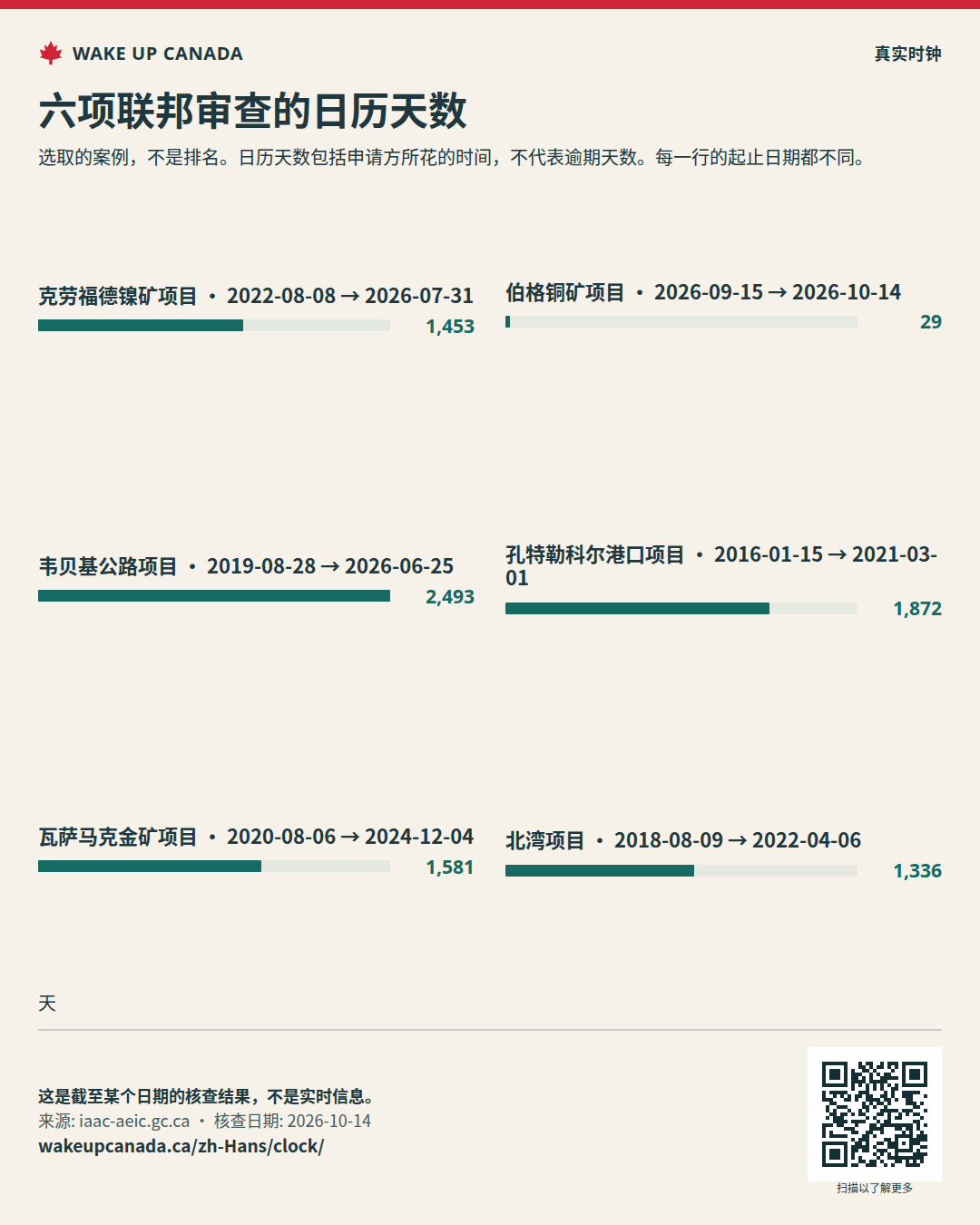

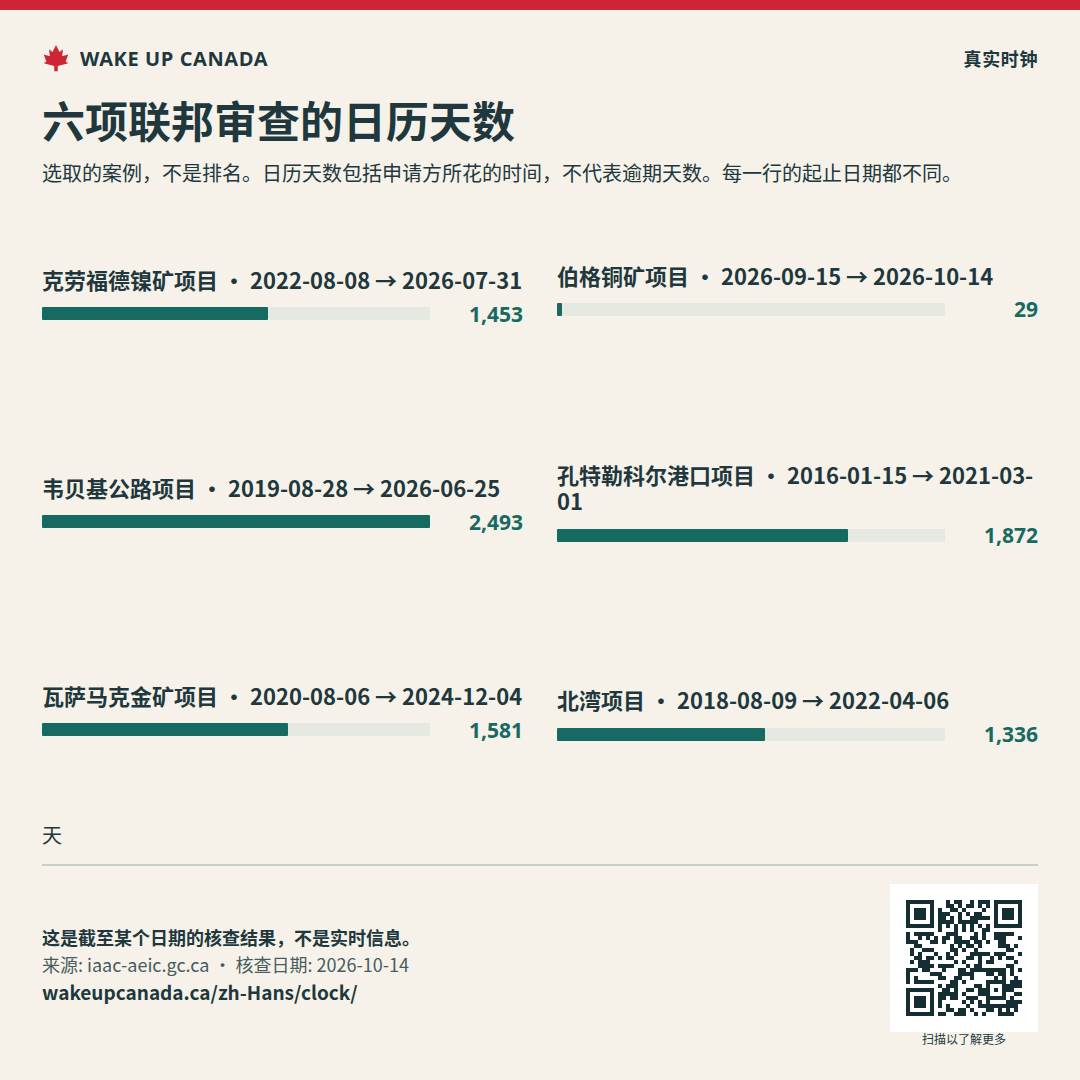

安大略省 · 已作出决定

韦贝基公路项目 ↗

从开始到首次决定

2,493 天

—

魁北克省 · 审查结束,未作出决定

瓦萨马克金矿项目 ↗

从开始到审查结束

1,581 天

—

不列颠哥伦比亚省 · 进行中

伯格铜矿项目 ↗

从开始到核查日期

29 天

—

纽芬兰与拉布拉多省 · 已作出决定

北湾项目 ↗

从开始到首次决定

1,336 天

—

我们从联邦记录中的开始日期算起。不计算开始当天,计算结束当天。审查尚未结束时,我们算到核查日期为止。

分享图片 真实时钟

WAKE UP CANADA

分享改变的主张

真实时钟

请将来源、日期和说明与图片一起保留。

核查日期:

wakeupcanada.ca/zh-Hans/clock/
扫描以打开此页面
扫描此码,阅读完整主张。

保存图片

如果图片在新标签页中打开,请长按图片,或使用浏览器的保存工具。

真实时钟

我们的诉求

让每个阶段都清楚。说明下一步由谁负责。解释每次暂停。保留保护人们免受伤害和保障权利的严格规则。

阅读我们关于明确时间安排的主张 ↗
  1. 为每个项目发布一份清晰的记录。
  2. 说明下一步由谁负责,以及截止日期。
  3. 列出每次暂停、暂停原因和提出暂停的一方。
  4. 及时公布决定和理由。保留公众参与和原住民权利。

我们的计算方法

我们不会把两年期限的承诺套用到所有这些项目上。 列出某个项目不代表我们支持它。

获取数据 ↓机器可读记录保留日期、来源链接和限制。

资料来源

  1. Crawford Nickel Project — Canadian Impact Assessment Registry ↗英文来源文件
  2. Webequie Supply Road Project — Canadian Impact Assessment Registry ↗英文来源文件
  3. Wasamac Gold Mine Project — Canadian Impact Assessment Registry ↗英文来源文件
  4. Berg Copper Project — Canadian Impact Assessment Registry ↗英文来源文件
  5. Contrecœur Port Terminal Expansion Project — Canadian Impact Assessment Registry ↗英文来源文件
  6. Bay du Nord Development Project — Canadian Impact Assessment Registry ↗英文来源文件
  7. Impact Assessment Act ↗英文来源文件
  8. Information and Management of Time Limits Regulations ↗英文来源文件
  9. Crawford Nickel Project — Impact assessment decision statement, July 31, 2026 ↗英文来源文件
  10. Berg Copper Project — Public comments invited, October 8, 2026 ↗英文来源文件
