जाँच की तारीख:
असली समय-सीमा
बड़े प्रोजेक्ट के लिए साफ़ नियम और सही समय-सीमा चाहिए। देखें कि हर समीक्षा कब शुरू हुई, क्या हुआ और क्या अब भी बाकी है।
इस पहले समूह में चार प्रांतों के छह प्रोजेक्ट हैं। ये चुने हुए उदाहरण हैं, कनाडा की रैंकिंग नहीं।
यह एक तय तारीख की जाँच है, लगातार अपडेट होने वाली जानकारी नहीं। किसी प्रोजेक्ट को सूची में रखने का मतलब यह नहीं कि हम उसका समर्थन करते हैं।
कैलेंडर के दिन
कैलेंडर के दिनों में आवेदक का काम भी शामिल है। ये सभी दिन सरकार की समीक्षा के नहीं हैं। देर से या समय पर होने का कोई दावा नहीं.
—
—
—
—
—
हम संघीय रिकॉर्ड में दी गई शुरू होने की तारीख से गिनते हैं। शुरू होने का दिन नहीं गिनते, आखिरी दिन गिनते हैं। समीक्षा जारी हो, तो हम जाँच की तारीख तक गिनते हैं।

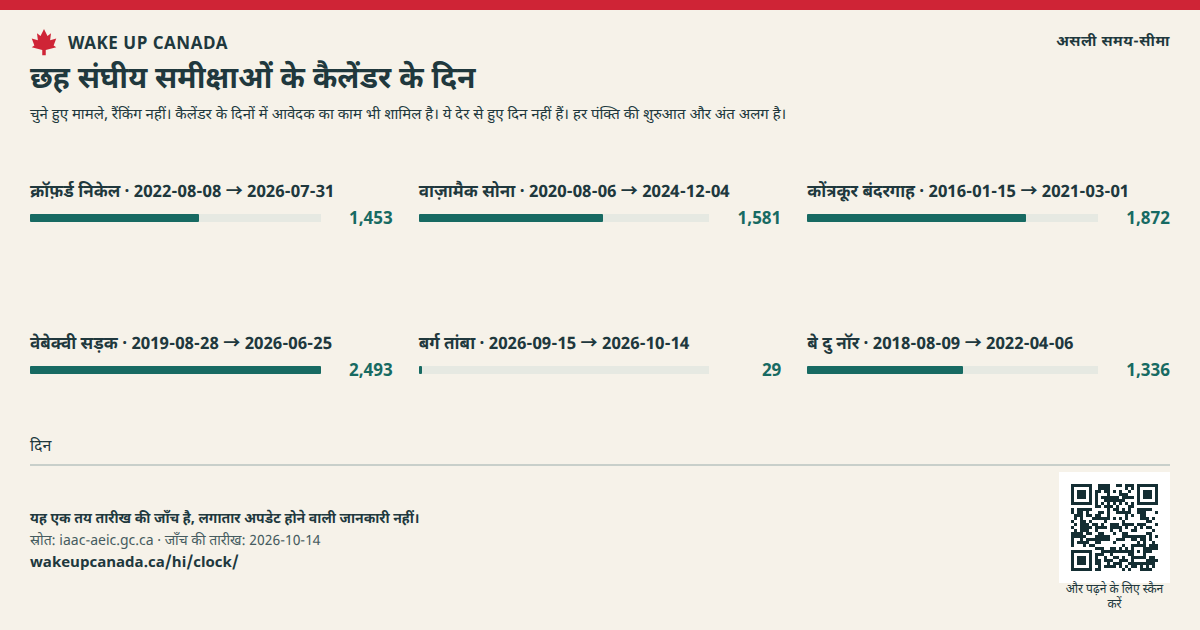

तस्वीर साझा करें असली समय-सीमा
WAKE UP CANADA
बदलाव के पक्ष में बात साझा करें
असली समय-सीमा
तस्वीर के साथ स्रोत, तारीख और नोट रखें।
जाँच की तारीख:
खाता बनाने की ज़रूरत नहीं। साझा करने से आपका ईमेल के लिए नाम नहीं जुड़ता।
तस्वीर सेव करें
अगर तस्वीर नए टैब में खुले, तो उसे दबाकर रखें या ब्राउज़र का सेव करने वाला टूल इस्तेमाल करें।
असली समय-सीमा
हम क्या चाहते हैं
हर चरण को साफ़-साफ़ बताएँ। बताएँ कि अगला कदम किसे उठाना है। हर रुकावट की वजह समझाएँ। नुकसान से बचाव और अधिकारों के मज़बूत नियम बनाए रखें।
साफ़ समय-सीमा के पक्ष में हमारा तर्क पढ़ें ↗- हर प्रोजेक्ट का एक साफ़ रिकॉर्ड प्रकाशित करें।
- बताएँ कि अगला कदम किसे उठाना है और कब तक।
- हर रुकावट, उसकी वजह और उसे माँगने वाले का नाम दें।
- फैसले और उनकी वजहें समय पर प्रकाशित करें। जनता की राय और मूलनिवासी लोगों के अधिकार बनाए रखें।
हम कैसे गिनते हैं
- हम संघीय रजिस्टर में दी गई शुरू होने की तारीख इस्तेमाल करते हैं, प्रोजेक्ट के पहले विचार की तारीख नहीं। इससे पहले की फाइलें भी हो सकती हैं।
- हम पहले फैसले या समीक्षा खत्म होने तक गिनते हैं। बाद के बदलाव अलग घटनाओं के रूप में दर्ज होते हैं।
- हम हर समीक्षा में लागू कानून दिखाते हैं। पुराने कानून को आज के नियमों से नहीं आँकना चाहिए।
- लंबा इंतज़ार एजेंसी की देरी का सबूत नहीं है। आवेदक अब भी अध्ययन कर रहा हो सकता है।
- हम चरणों की समय-सीमाएँ जोड़ते नहीं हैं। उनके नियम, शुरू होने के समय और रुकावटें अलग हो सकती हैं।
- हमने देरी की लागत का हिसाब नहीं लगाया है। इन छह मामलों से यह पता नहीं चलता कि सभी प्रोजेक्ट में से कितने देर से पूरे होते हैं।
हम इन सभी प्रोजेक्ट पर दो साल का एक ही वादा लागू नहीं करते। किसी प्रोजेक्ट को सूची में रखने का मतलब यह नहीं कि हम उसका समर्थन करते हैं।
डेटा पाएँ ↓मशीन से पढ़े जा सकने वाले रिकॉर्ड में तारीखें, स्रोत के लिंक और सीमाएँ दी गई हैं।
स्रोत
- Crawford Nickel Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Webequie Supply Road Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Wasamac Gold Mine Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Berg Copper Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Contrecœur Port Terminal Expansion Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Bay du Nord Development Project — Canadian Impact Assessment Registry ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Impact Assessment Act ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Information and Management of Time Limits Regulations ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Crawford Nickel Project — Impact assessment decision statement, July 31, 2026 ↗अंग्रेज़ी में स्रोत दस्तावेज़
- Berg Copper Project — Public comments invited, October 8, 2026 ↗अंग्रेज़ी में स्रोत दस्तावेज़
