← すべての事業の期間

暦日数

2,493日開始から最初の決定まで
- 記録上の開始日
- 集計終了日
画像を共有 ↗ウェベキー道路

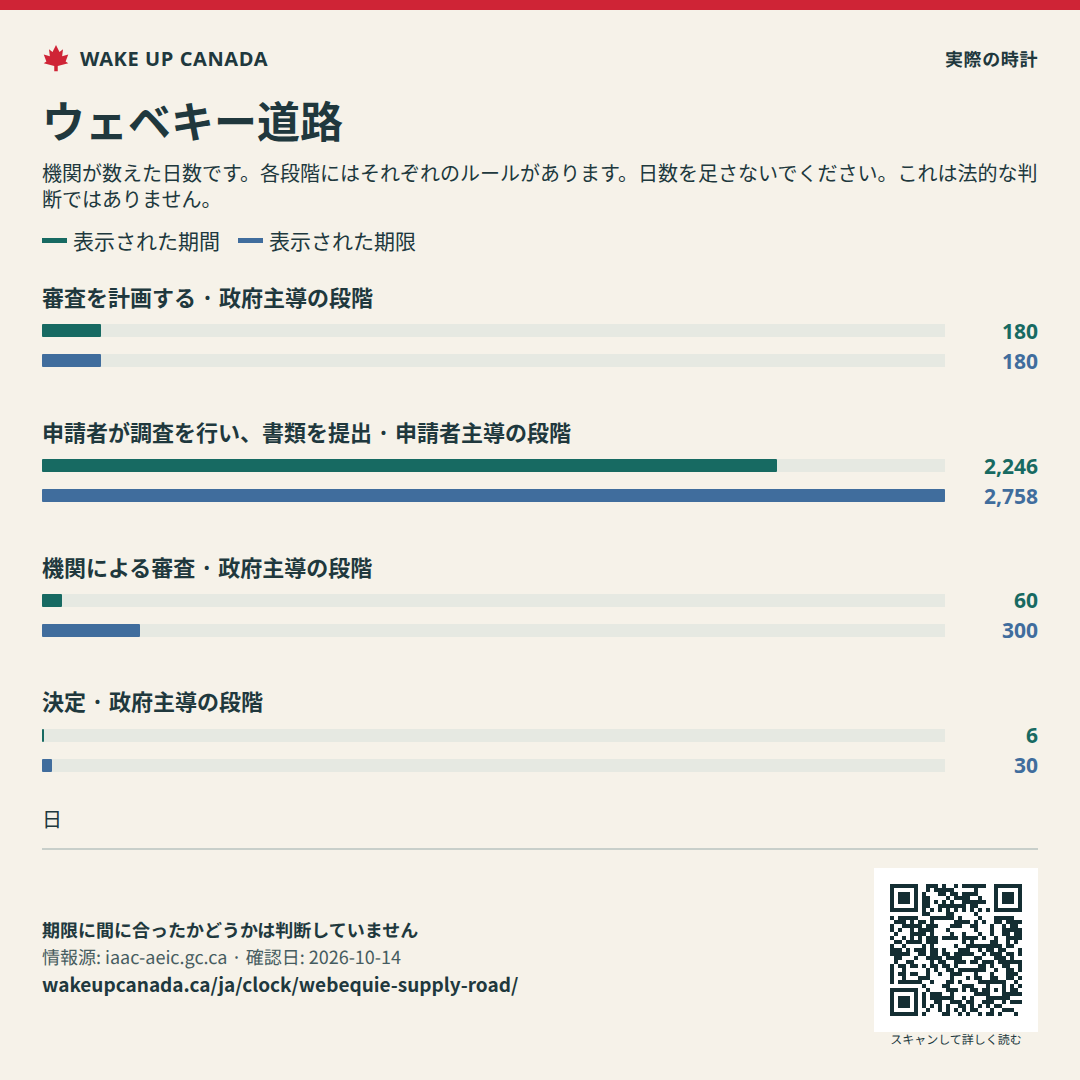

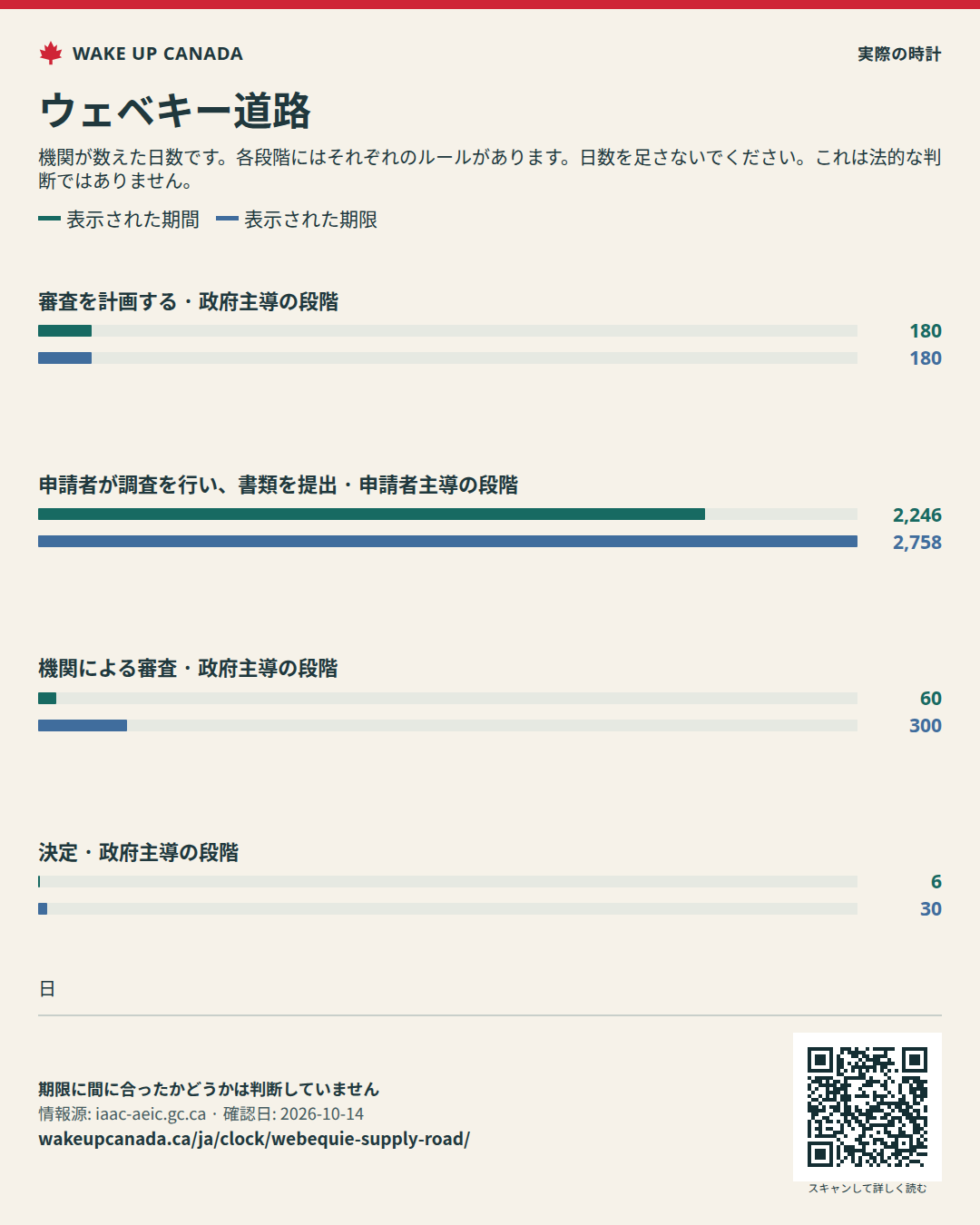

公的記録にある各段階の期間
確認時に、機関が各段階について数えていた日数です。ひとつの時計で測った日数ではありません。すべての中断や法律の変更を確認したわけではありません。
政府主導の段階
審査を計画する
完了
- 表示された期間
- 180 日
- 表示された期限
- 180 日
情報源 ↗申請者主導の段階
申請者が調査を行い、書類を提出
完了
- 表示された期間
- 2,246 日
- 表示された期限
- 2,758 日
情報源 ↗政府主導の段階
機関による審査
完了
- 表示された期間
- 60 日
- 表示された期限
- 300 日
情報源 ↗政府主導の段階
決定
完了
- 表示された期間
- 6 日
- 表示された期限
- 30 日
情報源 ↗これらの段階の日数を足さないでください。ルールと開始時点が異なります。 期限に間に合ったかどうかは判断していません.
画像を共有 ↗公的記録にある各段階の期間
これまでの経過
数値とあわせてお読みください
- これらの事例は選んだサンプルです。州やすべてのプロジェクトの順位付けには使わないでください。
- これは連邦政府による1件の審査を追跡したものです。すべての許可、裁判、工事開始を追跡したものではありません。
- 暦日には申請者の作業期間も含まれます。すべてが政府による審査の日数ではありません。
- 法定の期限、停止期間、延長をすべて確認したわけではありません。この審査が遅れているとは判断していません。
- これらの段階の日数を足さないでください。ルールと開始時点が異なります。
- 登録簿の開始日より前に公開された書類もあります。ここでは、登録簿に記載された日を起点に日数を数えています。
決定が出ると、この最初の審査期間は終わります。その後も、許可や条件が必要な場合があります。 事業を一覧に載せても、支持しているという意味ではありません。
実際の時計
私たちが求めること
すべての段階を明確にします。次に誰が行動するかを示します。中断の理由を説明します。被害や権利を守る強いルールを保ちます。
明確な時計を求める理由を読む ↗- 事業ごとに、わかりやすい記録をひとつ公開してください。
- 次に誰が、いつまでに行動するかを示してください。
- 中断ごとに、理由と中断を求めた人を記載してください。
- 決定と理由を期限内に公開してください。市民の意見を聞く機会と先住民の権利を守ってください。
数え方
- 事業の最初の案ではなく、連邦の登録簿にある開始日を使います。それ以前の記録がある場合もあります。
- 最初の決定が出た時点、または審査が終わった時点で数えるのをやめます。その後の変更は別の出来事として扱います。
- 各審査に適用された法律を示します。古い法律に基づく審査を、現在のルールで評価することはできません。
- 待ち時間が長くても、機関の遅れとは限りません。申請者がまだ調査をしている場合があります。
- 各段階の期間は合計しません。ルール、開始点、中断の扱いが異なる場合があります。
- 遅れの費用は計算していません。この6件だけでは、すべての事業のうち遅れている割合はわかりません。
これらすべての事業に、同じ2年の約束を当てはめてはいません。 事業を一覧に載せても、支持しているという意味ではありません。
