← Plazos de todos los proyectos

El reloj real · Ontario

Carretera de Webequie

Decisión emitida

Verificado: · Esta es una consulta con fecha, no una actualización en vivo.

Días calendario

2493días

Desde el inicio hasta la primera decisión

Inicio del registro
Fin del recuento
Compartir imagen Carretera de Webequie

WAKE UP CANADA

Comparte los argumentos a favor del cambio

Carretera de Webequie

Conserva la fuente, la fecha y las notas junto con la imagen.

Verificado:

wakeupcanada.ca/es/clock/webequie-supply-road/
Escanea para abrir esta página
Escanea este código para leer todos los argumentos.

Guardar una imagen

Si la imagen se abre en una pestaña nueva, mantenla presionada o usa la opción para guardar de tu navegador.

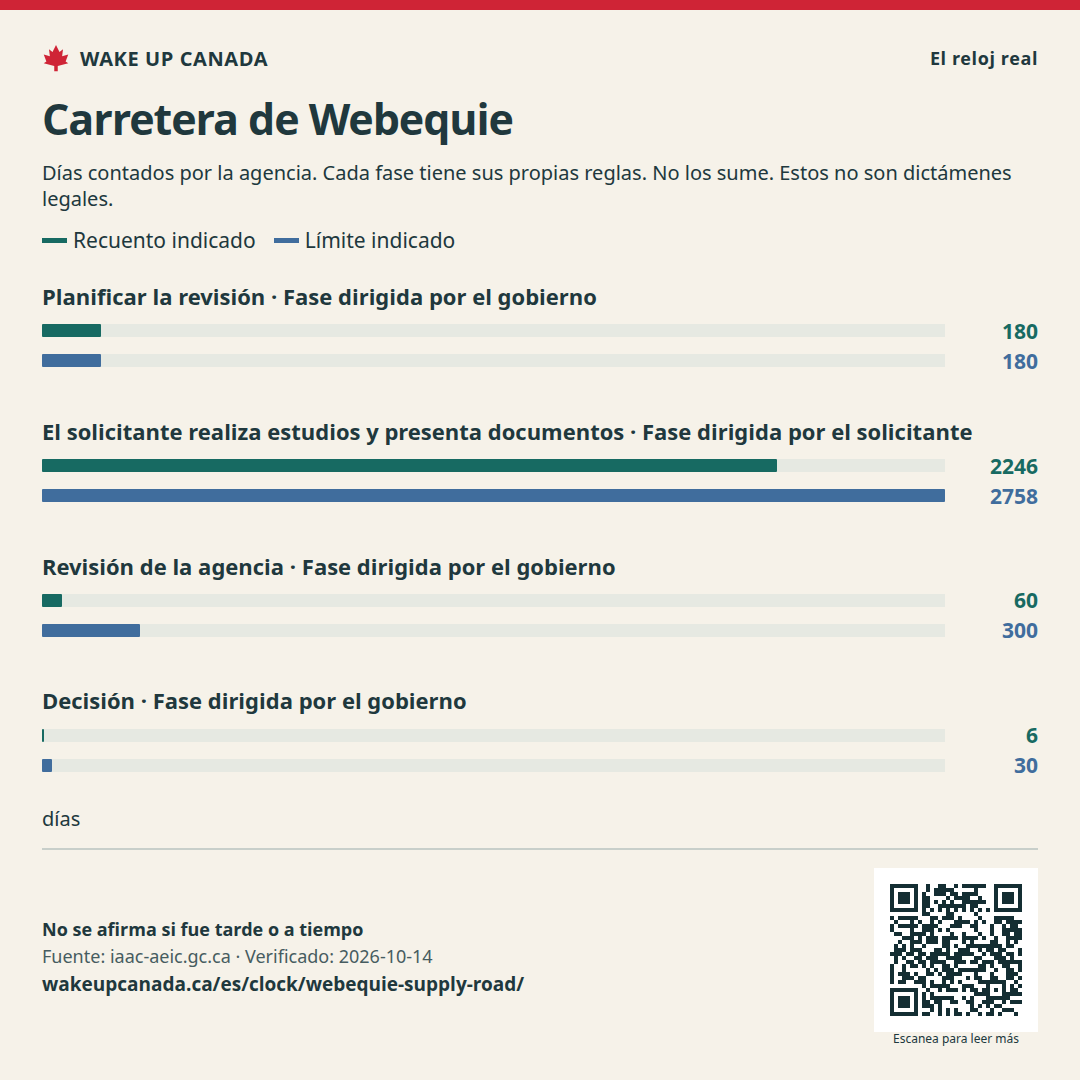

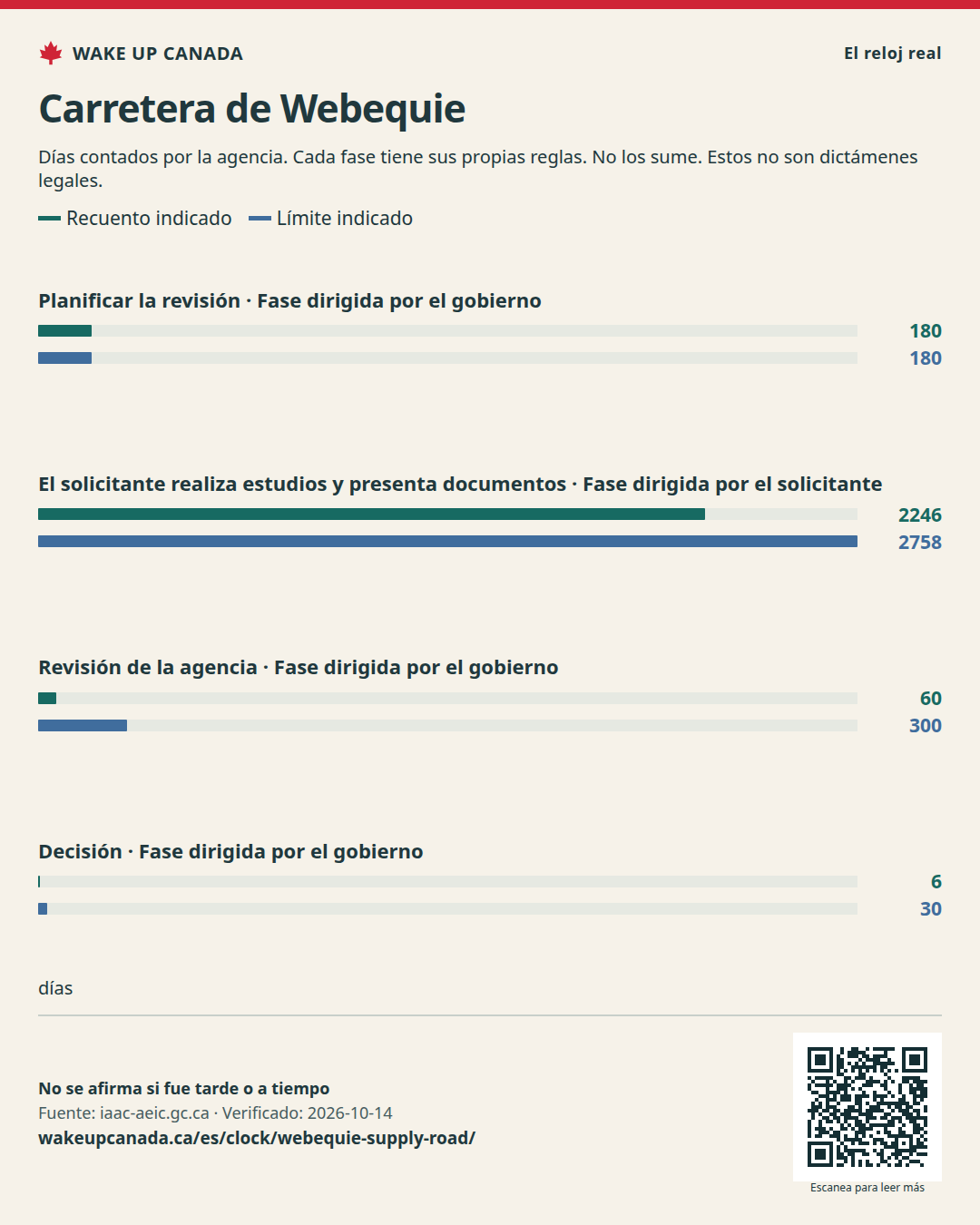

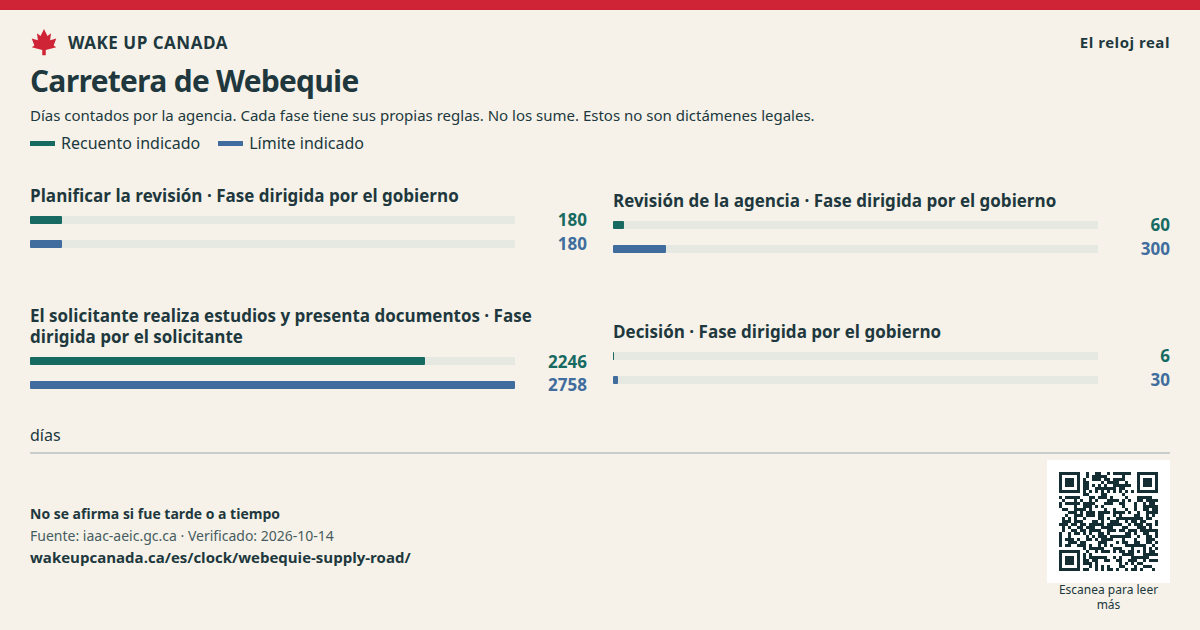

Los plazos que aparecen en el registro público

Estos son los días que la agencia contó para cada fase cuando lo verificamos. No forman un solo reloj. No hemos verificado cada pausa ni cada cambio legal.

Fase dirigida por el gobierno

Planificar la revisión

Completo

Recuento indicado
180 días
Límite indicado
180 días
Fuente ↗

Fase dirigida por el solicitante

El solicitante realiza estudios y presenta documentos

Completo

Recuento indicado
2246 días
Límite indicado
2758 días
Fuente ↗

Fase dirigida por el gobierno

Revisión de la agencia

Completo

Recuento indicado
60 días
Límite indicado
300 días
Fuente ↗

Fase dirigida por el gobierno

Decisión

Completo

Recuento indicado
6 días
Límite indicado
30 días
Fuente ↗

No sume los días de estas fases. Sus reglas y fechas de inicio son distintas. No se afirma si fue tarde o a tiempo.

Compartir imagen Los plazos que aparecen en el registro público

WAKE UP CANADA

Comparte los argumentos a favor del cambio

Los plazos que aparecen en el registro público

Conserva la fuente, la fecha y las notas junto con la imagen.

Verificado:

wakeupcanada.ca/es/clock/webequie-supply-road/
Escanea para abrir esta página
Escanea este código para leer todos los argumentos.

Guardar una imagen

Si la imagen se abre en una pestaña nueva, mantenla presionada o usa la opción para guardar de tu navegador.

Qué ocurrió

  1. Antes de que empiece nuestro recuento

    Se presentó el primer resumen del proyecto

    Fuente 1 ↗

  2. Fecha de inicio en el registro

    Fuente 1 ↗

  3. Decisión de que se necesita una revisión

    Fuente 1 ↗

  4. Aviso de inicio de la evaluación

    Fuente 1 ↗

  5. Se presentó el estudio de impacto

    Fuente 1 ↗

  6. La agencia indica que los documentos requeridos están completos

    Fuente 1 ↗

  7. Se publicó el borrador del informe de revisión

    Fuente 1 ↗

  8. Se emitió la primera decisión

    Fuente 1 ↗

Cómo leer las cifras

Una decisión pone fin a este primer plazo de revisión. Puede que aún se necesiten más permisos o condiciones. Incluir un proyecto no significa que lo apoyemos.

El reloj real

Lo que queremos

Aclare cada etapa. Diga quién debe actuar después. Explique cada pausa. Mantenga reglas firmes para prevenir daños y proteger los derechos.

Lea nuestro argumento a favor de un plazo claro ↗
  1. Publique un registro claro para cada proyecto.
  2. Indique quién debe actuar después y para cuándo.
  3. Enumere cada pausa, su motivo y quién la solicitó.
  4. Publique las decisiones y sus motivos a tiempo. Mantenga la participación pública y respete los derechos indígenas.

Cómo contamos

No aplicamos una promesa única de dos años a todos estos proyectos. Incluir un proyecto no significa que lo apoyemos.

Fuentes

  1. Webequie Supply Road Project — Canadian Impact Assessment Registry ↗Documento fuente en inglés
  2. Impact Assessment Act ↗Documento fuente en inglés
  3. Information and Management of Time Limits Regulations ↗Documento fuente en inglés
