உண்மையான காலக் கணக்கு · ஒன்டாரியோ

வெபெக்வி சாலை

முடிவு வெளியிடப்பட்டது

சரிபார்த்தது: · இது ஒரு குறிப்பிட்ட தேதியில் செய்த சரிபார்ப்பு; நேரடி புதுப்பிப்பு அல்ல.

நாட்காட்டி நாட்கள்

2,493நாட்கள்

தொடக்கம் முதல் முதல் முடிவு வரை

பதிவில் உள்ள தொடக்கத் தேதி
கணக்கு முடியும் தேதி
படத்தைப் பகிர் வெபெக்வி சாலை

WAKE UP CANADA

மாற்றத்துக்கான வாதத்தைப் பகிருங்கள்

வெபெக்வி சாலை

படத்துடன் ஆதாரம், தேதி, குறிப்புகளையும் வைத்திருங்கள்.

சரிபார்த்தது:

wakeupcanada.ca/ta/clock/webequie-supply-road/
இந்தப் பக்கத்தைத் திறக்க ஸ்கேன் செய்யுங்கள்
முழு வாதத்தையும் படிக்க இந்தக் குறியீட்டை ஸ்கேன் செய்யுங்கள்.

ஒரு படத்தைச் சேமி

படம் புதிய தாவலில் திறந்தால், அதை அழுத்திப் பிடிக்கவும் அல்லது உலாவியின் சேமிக்கும் கருவியைப் பயன்படுத்தவும்.

பொதுப் பதிவில் காட்டப்படும் காலக் கணக்குகள்

நாங்கள் சரிபார்த்தபோது, ஒவ்வொரு கட்டத்திற்கும் நிறுவனம் கணக்கிட்ட நாட்கள் இவை. இவை ஒரே காலக் கணக்கு அல்ல. ஒவ்வொரு இடைநிறுத்தத்தையும் அல்லது சட்ட மாற்றத்தையும் நாங்கள் சரிபார்க்கவில்லை.

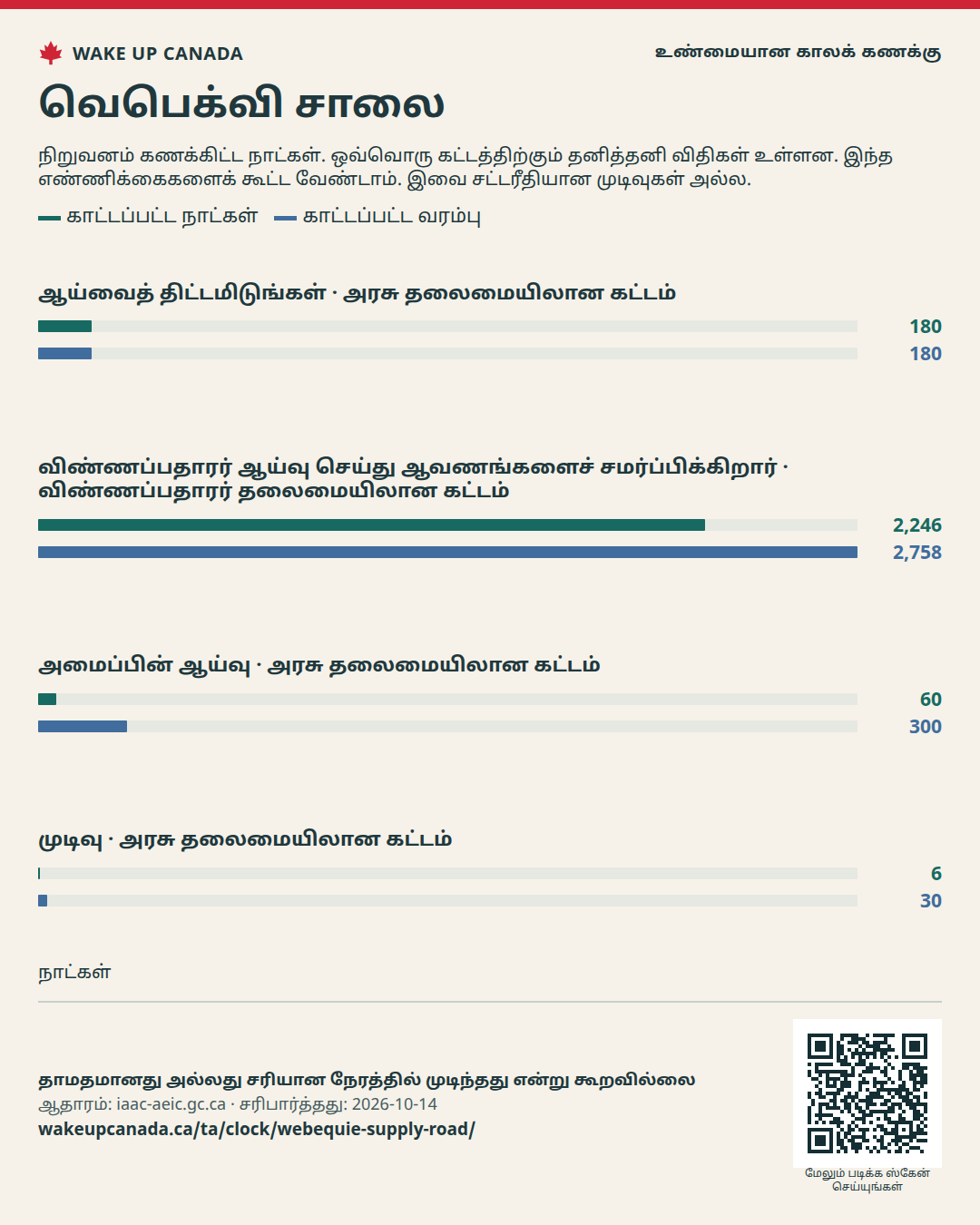

அரசு தலைமையிலான கட்டம்

ஆய்வைத் திட்டமிடுங்கள்

முடிந்தது

காட்டப்பட்ட நாட்கள்
180 நாட்கள்
காட்டப்பட்ட வரம்பு
180 நாட்கள்
ஆதாரம் ↗

விண்ணப்பதாரர் தலைமையிலான கட்டம்

விண்ணப்பதாரர் ஆய்வு செய்து ஆவணங்களைச் சமர்ப்பிக்கிறார்

முடிந்தது

காட்டப்பட்ட நாட்கள்
2,246 நாட்கள்
காட்டப்பட்ட வரம்பு
2,758 நாட்கள்
ஆதாரம் ↗

அரசு தலைமையிலான கட்டம்

அமைப்பின் ஆய்வு

முடிந்தது

காட்டப்பட்ட நாட்கள்
60 நாட்கள்
காட்டப்பட்ட வரம்பு
300 நாட்கள்
ஆதாரம் ↗

அரசு தலைமையிலான கட்டம்

முடிவு

முடிந்தது

காட்டப்பட்ட நாட்கள்
6 நாட்கள்
காட்டப்பட்ட வரம்பு
30 நாட்கள்
ஆதாரம் ↗

இந்தக் கட்டங்களுக்கான நாட்களின் எண்ணிக்கையைக் கூட்ட வேண்டாம். அவற்றின் விதிகளும் தொடக்கப் புள்ளிகளும் வேறுபடுகின்றன. தாமதமானது அல்லது சரியான நேரத்தில் முடிந்தது என்று கூறவில்லை.

படத்தைப் பகிர் பொதுப் பதிவில் காட்டப்படும் காலக் கணக்குகள்

WAKE UP CANADA

மாற்றத்துக்கான வாதத்தைப் பகிருங்கள்

பொதுப் பதிவில் காட்டப்படும் காலக் கணக்குகள்

படத்துடன் ஆதாரம், தேதி, குறிப்புகளையும் வைத்திருங்கள்.

சரிபார்த்தது:

wakeupcanada.ca/ta/clock/webequie-supply-road/
இந்தப் பக்கத்தைத் திறக்க ஸ்கேன் செய்யுங்கள்
முழு வாதத்தையும் படிக்க இந்தக் குறியீட்டை ஸ்கேன் செய்யுங்கள்.

ஒரு படத்தைச் சேமி

படம் புதிய தாவலில் திறந்தால், அதை அழுத்திப் பிடிக்கவும் அல்லது உலாவியின் சேமிக்கும் கருவியைப் பயன்படுத்தவும்.

என்ன நடந்தது

  1. எங்கள் கணக்கு தொடங்குவதற்கு முன்

    திட்டத்தின் முதல் சுருக்கம் சமர்ப்பிக்கப்பட்டது

    ஆதாரம் 1 ↗

  2. பதிவேட்டில் உள்ள தொடக்கத் தேதி

    ஆதாரம் 1 ↗

  3. ஆய்வு தேவை என்ற முடிவு

    ஆதாரம் 1 ↗

  4. மதிப்பீட்டைத் தொடங்குவதற்கான அறிவிப்பு

    ஆதாரம் 1 ↗

  5. தாக்க ஆய்வு சமர்ப்பிக்கப்பட்டது

    ஆதாரம் 1 ↗

  6. தேவையான ஆவணங்கள் அனைத்தும் கிடைத்துவிட்டன என்று அமைப்பு கூறுகிறது

    ஆதாரம் 1 ↗

  7. ஆய்வு அறிக்கையின் வரைவு வெளியிடப்பட்டது

    ஆதாரம் 1 ↗

  8. முதல் முடிவு வெளியிடப்பட்டது

    ஆதாரம் 1 ↗

எண்களுடன் இதையும் படிக்கவும்

முடிவு வந்ததும் இந்த முதல் ஆய்வுக் காலக் கணக்கு முடிகிறது. இன்னும் அனுமதிகளோ நிபந்தனைகளோ தேவைப்படலாம். ஒரு திட்டத்தைப் பட்டியலிடுவது, அதற்கு நாங்கள் ஆதரவு தருகிறோம் என்று அர்த்தமல்ல.

உண்மையான காலக் கணக்கு

நாங்கள் விரும்புவது

ஒவ்வொரு கட்டத்தையும் தெளிவாகக் காட்டுங்கள். அடுத்து யார் செயல்பட வேண்டும் என்று சொல்லுங்கள். ஒவ்வொரு இடைநிறுத்தத்தையும் விளக்குங்கள். தீங்கு மற்றும் உரிமைகளுக்கான வலுவான விதிகளைப் பேணுங்கள்.

தெளிவான காலக் கணக்குக்கான எங்கள் வாதத்தைப் படிக்கவும் ↗
  1. ஒவ்வொரு திட்டத்துக்கும் ஒரு தெளிவான பதிவை வெளியிடுங்கள்.
  2. அடுத்து யார் செயல்பட வேண்டும், எப்போது என்று காட்டுங்கள்.
  3. ஒவ்வொரு இடைநிறுத்தத்தையும், அதற்கான காரணத்தையும், அதைக் கேட்டவரையும் பட்டியலிடுங்கள்.
  4. முடிவுகளையும் காரணங்களையும் சரியான நேரத்தில் வெளியிடுங்கள். பொதுமக்களின் கருத்துகளையும் பழங்குடி மக்களின் உரிமைகளையும் பேணுங்கள்.

எப்படிக் கணக்கிடுகிறோம்

இந்தத் திட்டங்கள் அனைத்துக்கும் ஒரே இரண்டு ஆண்டு வாக்குறுதியைப் பயன்படுத்துவதில்லை. ஒரு திட்டத்தைப் பட்டியலிடுவது, அதற்கு நாங்கள் ஆதரவு தருகிறோம் என்று அர்த்தமல்ல.

ஆதாரங்கள்

  1. Webequie Supply Road Project — Canadian Impact Assessment Registry ↗ஆங்கிலத்தில் உள்ள மூல ஆவணம்
  2. Impact Assessment Act ↗ஆங்கிலத்தில் உள்ள மூல ஆவணம்
  3. Information and Management of Time Limits Regulations ↗ஆங்கிலத்தில் உள்ள மூல ஆவணம்
